Dalam industri konstruksi, arus kas yang sehat menentukan keberlangsungan operasional proyek dari awal hingga serah terima. Sistem termin pembayaran mengikat hak finansial kontraktor langsung dengan realisasi fisik pekerjaan di lapangan.
Memilih skema termin yang tidak tepat berisiko menghambat pencairan dana dan memicu sengketa kontrak yang merugikan kedua pihak. Oleh karena itu, memahami struktur dan cara penyusunan laporan termin adalah kompetensi wajib bagi optimasi manajemen konstruksi.
Artikel ini mengupas jenis-jenis skema termin, komponen laporan, hingga format BAP yang siap pakai. Dengan panduan ini, Anda dapat menyusun tagihan yang akurat dan menjaga stabilitas arus kas di setiap fase proyek.
Key Takeaways
Termin pembayaran proyek adalah sistem pelunasan nilai kontrak secara bertahap yang didasarkan pada pencapaian progres fisik di lapangan.
Ketidaksesuaian data progres dan administrasi yang manual sering memicu sengketa pembayaran serta menghambat arus kas operasional kontraktor.
Sistem manajemen konstruksi digital membantu akurasi perhitungan volume serta mempercepat validasi dokumen penagihan secara real-time.
- Jenis-jenis Termin Pembayaran Proyek
- Bagaimana Cara Mengetahui Jenis Termin yang Cocok dengan Kebutuhan Anda?
- Komponen Laporan Termin Pembayaran Proyek
- Cara Membuat Laporan Termin Pembayaran yang Profesional
- Contoh Laporan Pembayaran Termin Proyek yang Siap Guna
- Sistematika Pembayaran Termin dalam Proyek Perusahaan
- Tantangan dan Solusi Mitigasi Termin Proyek yang Perlu Anda Perhatikan
- Kesimpulan
Jenis-jenis Termin Pembayaran Proyek
Setiap proyek memiliki karakteristik berbeda dari sisi skala, durasi, dan kompleksitas teknis sehingga tidak ada satu skema termin yang berlaku universal. Industri konstruksi umumnya mengadopsi beberapa jenis termin standar yang telah teruji dalam menjaga keseimbangan antara RAB dan realisasi anggaran.
Pemahaman mengenai perbedaan skema ini sangat penting sebelum Anda menyepakati kontrak kerja. Berikut adalah rincian jenis-jenis termin yang lazim digunakan dalam proyek konstruksi di Indonesia:
1. Termin uang muka (Down Payment)
Termin uang muka merupakan pembayaran awal yang diberikan oleh pemilik proyek kepada kontraktor setelah penandatanganan kontrak, biasanya berkisar antara 10% hingga 20% dari nilai total proyek. Dana ini berfungsi sebagai modal kerja awal bagi kontraktor sebelum pekerjaan fisik dimulai.
2. Termin progress payment
Dalam skema ini kontraktor mengajukan tagihan ketika bobot pekerjaan telah mencapai angka yang disepakati, misalnya setiap kelipatan 10% atau 20% kemajuan fisik. Metode ini menuntut akurasi dalam perhitungan volume pekerjaan agar tidak terjadi selisih antara rab dan rap yang dapat merugikan arus kas kontraktor.
3. Termin milestone
Berbeda dengan progress payment yang berbasis persentase matematis, termin milestone mengacu pada penyelesaian tahapan struktur atau item pekerjaan spesifik yang nyata. Contohnya, pembayaran termin kedua cair setelah pekerjaan pengecoran dak lantai dua selesai, atau termin ketiga cair setelah atap tertutup sempurna.
4. Termin retensi
Termin retensi adalah sejumlah dana yang ditahan oleh pemilik proyek dari setiap tagihan termin sebelumnya. Dana ini berfungsi sebagai jaminan bahwa kontraktor akan bertanggung jawab memperbaiki cacat mutu atau kerusakan yang timbul setelah serah terima pekerjaan pertama.
5. Termin final payment
Termin pembayaran akhir adalah pelunasan sisa nilai kontrak yang dilakukan setelah seluruh pekerjaan dinyatakan selesai 100% dan diterima dengan baik oleh pemilik proyek. Tahap ini mencakup pembayaran sisa progres fisik yang belum tertagih ditambah dengan pencairan dana retensi jika masa pemeliharaan telah usai.
Bagaimana Cara Mengetahui Jenis Termin yang Cocok dengan Kebutuhan Anda?
Pemilihan skema termin yang tepat bergantung pada dua faktor utama yaitu skala proyek dan kemampuan modal kerja perusahaan. Kontraktor yang mengerjakan proyek renovasi atau berskala kecil umumnya lebih aman menggunakan skema milestone karena kondisi fisik lebih mudah diverifikasi.
Sebaliknya, proyek gedung bertingkat atau infrastruktur dengan durasi panjang membutuhkan progress payment bulanan agar arus kas tetap mengalir untuk membiayai upah dan material. Pastikan juga memperhitungkan potongan retensi 5% dalam setiap skema yang dipilih karena dana tersebut baru bisa dicairkan jauh setelah proyek selesai.
Komponen Laporan Termin Pembayaran Proyek

Laporan termin harus disusun dengan presisi tinggi, memuat data yang akurat, dan dapat dipertanggungjawabkan secara audit. Kelengkapan komponen dalam laporan ini akan mempercepat proses verifikasi oleh tim pengawas atau manajemen konstruksi pihak owner.
Berikut adalah elemen-elemen krusial yang wajib ada dalam setiap pengajuan termin pembayaran:
1. Identitas proyek
Cantumkan nama lengkap proyek, lokasi pekerjaan, serta identitas pemilik proyek dan kontraktor pelaksana secara jelas di bagian kop surat (header). Informasi ini berfungsi sebagai penanda utama agar dokumen tidak tertukar dengan administrasi proyek lain yang mungkin sedang berjalan bersamaan.
2. Nomor dan tanggal dokumen
Tuliskan nomor referensi surat tagihan (invoice) dan tanggal penerbitan dokumen secara berurutan sesuai sistem administrasi perusahaan. Penomoran yang rapi memudahkan pelacakan riwayat tagihan dan menjadi referensi saat melakukan rekonsiliasi keuangan di akhir proyek.
3. Nilai kontrak proyek
Sertakan nilai total kontrak awal beserta nilai kontrak tambah-kurang (addendum) jika ada perubahan lingkup pekerjaan selama pelaksanaan. Angka ini menjadi basis perhitungan persentase dan batas maksimal pembayaran yang boleh ditagihkan sepanjang proyek berlangsung.
4. Termin ke- (tahap pembayaran)
Sebutkan secara spesifik urutan termin yang sedang ditagihkan saat ini, misalnya “Termin II” atau “Termin III”. Keterangan ini mencegah terjadinya pembayaran ganda dan memperjelas posisi penagihan dalam timeline pembayaran keseluruhan.
5. Progress pekerjaan (%)
Tampilkan persentase kemajuan fisik pekerjaan yang telah dicapai di lapangan sampai dengan periode pemotongan data (cut-off date). Angka ini harus didukung oleh laporan opname lapangan yang telah disetujui bersama antara kontraktor dan pengawas proyek.
6. Nilai pekerjaan yang ditagihkan
Konversikan persentase progres fisik periode ini ke dalam nilai nominal mata uang (Rupiah) berdasarkan harga satuan yang ada di kontrak. Pastikan perhitungan ini akurat dan sesuai dengan volume riil yang terpasang untuk menghindari revisi berulang.
7. Akumulasi pembayaran sebelumnya
Rincikan total nilai uang yang sudah diterima oleh kontraktor dari termin pertama hingga termin sebelum ini. Data ini penting untuk mengetahui sisa plafon kontrak dan memastikan pembayaran tidak melebihi progres fisik kumulatif.
8. Sisa pembayaran
Hitung selisih antara nilai kontrak total dengan jumlah pembayaran yang sudah dan sedang diajukan saat ini. Informasi ini memberikan gambaran kepada pemilik proyek mengenai kewajiban finansial yang masih harus diselesaikan di masa mendatang.
9. Potongan (retensi, pajak, denda)
Kurangi nilai tagihan bruto dengan berbagai potongan wajib seperti pengembalian uang muka, dana retensi 5%, pajak (PPN/PPh), serta denda keterlambatan jika ada. Perhitungan potongan ini krusial agar nilai bersih yang ditransfer sesuai dengan ketentuan kontrak dan regulasi perpajakan.
10. Nilai bersih yang harus dibayar
Tampilkan nominal akhir (Netto) yang harus ditransfer oleh pemilik proyek setelah dikurangi seluruh komponen potongan. Angka inilah yang akan tertera pada cek, bilyet giro, atau bukti transfer bank nantinya.
11. Lampiran berita acara progress
Sertakan dokumen pendukung seperti Berita Acara Pemeriksaan Pekerjaan, laporan harian/mingguan, dan foto dokumentasi proyek sebagai bukti otentik. Lampiran yang lengkap akan meminimalisir pertanyaan dari bagian keuangan pemilik proyek dan mempercepat proses persetujuan.
12. Tanda tangan dan persetujuan pihak terkait
Bubuhkan tanda tangan basah dan stempel dari Project Manager kontraktor, Konsultan Pengawas, serta wakil Pemilik Proyek pada lembar pengesahan. Legalitas tanda tangan ini menandakan bahwa seluruh pihak telah sepakat dengan nilai dan kualitas pekerjaan yang ditagihkan.
Cara Membuat Laporan Termin Pembayaran yang Profesional
Laporan yang berantakan atau tidak sistematis sering kali menjadi alasan utama penundaan pembayaran berhari-hari bahkan berminggu-minggu. Di era digital ini, penggunaan software konstruksi sangat disarankan untuk mengotomatisasi pembuatan laporan ini agar lebih presisi dan cepat.
Namun, jika Anda masih menyusunnya secara manual, ikuti alur kerja berikut untuk memastikan laporan Anda “siap bayar” begitu sampai di meja klien:
- Kumpulkan Data Lapangan Terlebih Dahulu: Lakukan opname fisik bersama pengawas (joint survey) 3-5 hari sebelum tanggal penagihan untuk menyepakati volume pekerjaan yang terpasang.
- Hitung Back-up Volume dengan Rinci: Susun lampiran perhitungan volume (back-up data) yang rapi per item pekerjaan, bukan sekadar angka gelondongan, agar mudah diverifikasi.
- Drafting Berita Acara Pembayaran (BAP): Masukkan data yang disepakati ke dalam format BAP standar perusahaan, pastikan rumus perhitungan pajak dan retensi sudah sesuai kontrak.
- Lengkapi Dokumentasi Visual: Lampirkan foto progres berwarna yang diambil dari sudut pandang yang sama (0%, 50%, 100%) untuk membuktikan kemajuan fisik secara visual.
- Review Internal dan Approval Eksternal: Periksa ulang perhitungan angka oleh bagian internal, lalu mintakan tanda tangan persetujuan dari pengawas lapangan (MK) sebelum diserahkan ke bagian keuangan pemilik proyek.
Contoh Laporan Pembayaran Termin Proyek yang Siap Guna

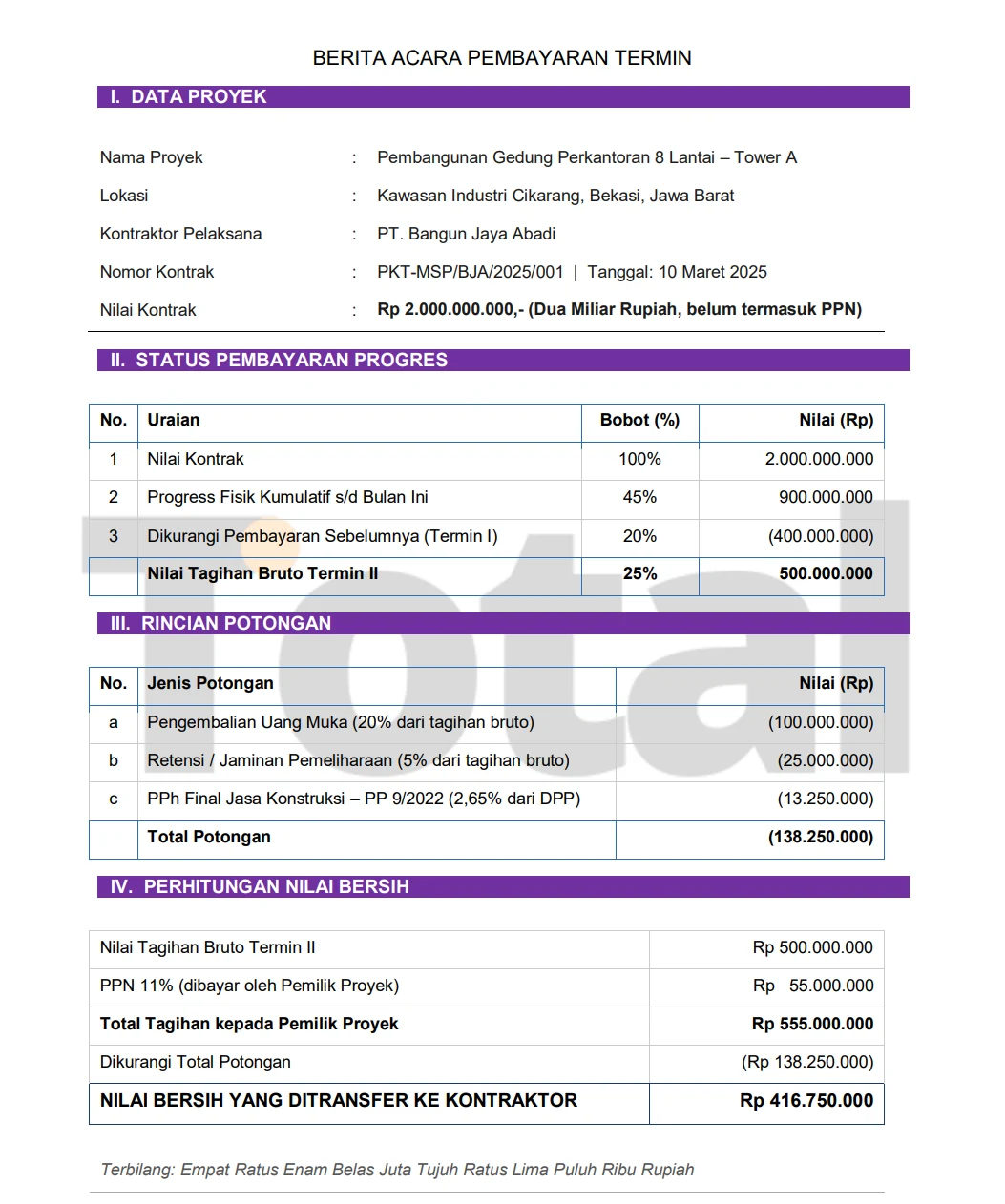

Agar Anda memiliki gambaran visual yang jelas, berikut adalah representasi struktur laporan termin pembayaran proyek yang lazim digunakan. Anda dapat mengadaptasi format ini ke dalam kop surat perusahaan Anda. Pastikan tata letaknya bersih dan angka-angkanya mudah dibaca.

Format di atas menunjukkan transparansi perhitungan dari nilai bruto hingga nilai bersih. Hal ini memudahkan bagian keuangan pemilik proyek (payer) untuk memvalidasi angka tanpa perlu menghitung ulang secara manual yang berisiko salah.
Untuk membantu Anda dalam menyusun laporan ini secara manual, berikut adalah template contoh laporan pembayaran termin yang dapat Anda gunakan sebagai referensi.
Download Laporan Pembayaran Termin Gratis
Unduh dan langsung gunakan dalam berbagai format pilihan Anda!
Sistematika Pembayaran Termin dalam Proyek Perusahaan
Setelah laporan termin diserahkan, proses tidak berhenti di situ. Dokumen tersebut akan masuk ke dalam alur birokrasi keuangan perusahaan pemilik proyek. Memahami alur internal ini membantu kontraktor untuk mengestimasi kapan dana akan cair dan memantau posisi dokumen jika terjadi keterlambatan. Proses ini juga berkaitan erat dengan kerapian laporan keuangan proyek konstruksi di sisi pemilik proyek.
1. Invoice termin diterima dan diregistrasi oleh bagian keuangan
Staf administrasi keuangan menerima dokumen fisik atau digital, memeriksa kelengkapan lampiran formal, lalu mencatatnya dalam buku register hutang dagang. Tanggal penerimaan ini biasanya menjadi acuan dimulainya perhitungan jatuh tempo pembayaran sesuai termin pembayaran (misalnya 14 hari setelah invoice diterima lengkap).
2. Verifikasi nominal sesuai BAP dan kontrak
Tim verifikator mencocokkan angka yang tertera di invoice dengan Berita Acara Progres yang sudah ditandatangani oleh manajer proyek. Mereka memastikan tidak ada kesalahan hitung atau klaim pekerjaan yang melebihi persentase yang disepakati dalam kontrak induk.
3. Perhitungan potongan (PPN, PPh, retensi, denda jika ada)
Bagian pajak akan menghitung ulang kewajiban perpajakan yang harus dipungut atau dipotong dari tagihan kontraktor sesuai regulasi terbaru. Potongan retensi dan pengembalian uang muka juga divalidasi kembali agar saldo hutang piutang tercatat akurat di sistem.
4. Pembuatan dan persetujuan dokumen pembayaran
Setelah terverifikasi, staf keuangan membuat voucher pembayaran atau pengajuan dana (payment request) untuk dimintakan persetujuan berjenjang. Dokumen ini harus ditandatangani oleh manajer keuangan hingga direktur, tergantung pada batasan otoritas nominal pembayaran.
5. Input dan proses transfer hingga terbit bukti pembayaran
Kasir atau bagian treasury melakukan input transaksi ke sistem perbankan (internet banking) sesuai jadwal pembayaran perusahaan. Setelah otorisasi final dilakukan, dana ditransfer ke rekening kontraktor dan bukti transfer dikirimkan sebagai notifikasi pelunasan.
6. Pencatatan jurnal pembayaran di sistem akuntansi
Langkah terakhir adalah pembukuan transaksi tersebut ke dalam jurnal pengeluaran kas dan pengurangan hutang usaha di software akuntansi. Pencatatan yang real-time memastikan laporan arus kas proyek selalu mutakhir dan siap diaudit kapan saja.
Tantangan dan Solusi Mitigasi Termin Proyek yang Perlu Anda Perhatikan
Meskipun mekanisme termin sudah diatur dalam kontrak, pelaksanaannya di lapangan sering kali menghadapi kendala yang menghambat arus kas. Jika tidak dimitigasi, tantangan ini bisa membuat proyek mangkrak karena kehabisan modal kerja.
Sebagai panduan preventif, berikut adalah tabel tantangan umum dalam termin pembayaran beserta solusi praktis yang dapat Anda implementasikan segera:
| Tantangan Utama | Solusi Mitigasi Implementatif |
|---|---|
| Sengketa Bobot Progres | Lakukan joint survey (opname bersama) secara rutin setiap minggu. Buat berita acara mingguan yang ditandatangani kedua pihak sebagai cicilan data, sehingga saat akhir bulan tinggal merekapitulasi tanpa perdebatan panjang. |
| Pembayaran Molor | Cantumkan klausul denda keterlambatan pembayaran dalam kontrak awal untuk memberi efek disiplin pada Owner. Selain itu, kirimkan notifikasi penagihan 7 hari sebelum jatuh tempo invoice untuk memastikan dokumen Anda masuk prioritas antrian bayar. |
| Dokumen Tidak Lengkap | Gunakan sistem checklist dokumen standar sebelum mengirimkan tagihan. Digitalisasi laporan menggunakan sistem manajemen proyek agar foto dan data progres otomatis terlampir rapi dan sesuai format yang diminta owner. |
| Cash Flow Gap | Ajukan termin Uang Muka (DP) yang memadai di awal (min. 20%). Atur jadwal pembelian material besar (seperti besi/beton) agar jatuh temponya sinkron dengan jadwal pencairan termin dari owner (metode back-to-back payment). |
Kesimpulan
Sistem termin pembayaran yang terstruktur melindungi hak finansial kontraktor sekaligus memberikan kepastian bagi pemilik proyek Memahami jenis termin, menyusun laporan yang akurat, dan mengelola potongan pajak dengan benar adalah tiga pilar yang menentukan kesehatan arus kas proyek.
Dengan menguasai mekanisme ini, perusahaan konstruksi tidak hanya mengamankan hak pembayaran pada proyek berjalan, tetapi juga membangun rekam jejak administratif yang memperkuat kepercayaan klien untuk proyek-proyek berikutnya.
