Opname proyek konstruksi adalah proses pemeriksaan, pengukuran, dan pencatatan hasil pekerjaan di lapangan untuk memastikan kesesuaian dengan kontrak dan rencana anggaran biaya. Tanpa data lapangan yang akurat, pengendalian waktu dan biaya menjadi sulit dilakukan.
Masalah ini terlihat dari temuan KPMG yang menyebutkan hanya sekitar 31% proyek konstruksi global mampu selesai sesuai anggaran awal, seperti dirilis melalui PR Newswire oleh KPMG International. Data tersebut menunjukkan masih lemahnya kontrol progres fisik dan validasi pekerjaan di banyak proyek konstruksi.
Opname proyek konstruksi berperan penting untuk menyelaraskan kondisi aktual di lapangan dengan perencanaan yang telah ditetapkan. Artikel ini membahas pengertian, contoh, dan tips pencatatan progres fisik agar pengawasan proyek lebih akurat dan risiko deviasi dapat ditekan.
Key Takeaways
Opname proyek adalah proses verifikasi teknis dan administratif yang memastikan seluruh pekerjaan memenuhi spesifikasi kontrak secara objektif.
Evaluasi progres dan volume pekerjaan proyek membantu tim mengontrol kualitas serta memastikan data lapangan akurat sebelum keputusan penting diambil.
Pemeriksaan hasil pekerjaan proyek memastikan setiap item pekerjaan telah memenuhi persyaratan teknis dan administrasi yang ditetapkan.
- Apa Itu Opname Proyek Konstruksi?
- Manfaat Utama dari Opname Proyek Konstruksi
- Tujuan Opname Proyek
- Persiapan Sebelum Melakukan Opname Proyek
- Template dan Format Laporan Pemeriksaan Pekerjaan
- Cara Melakukan Opname Proyek (Step-by-Step)
- Tips Efektif dalam Melakukan Opname Proyek
- Perbandingan Opname Proyek Manual vs. Digital
- Kesimpulan
Apa Itu Opname Proyek Konstruksi?
Opname proyek memproses pemeriksaan, pengukuran, dan dokumentasi rinci terhadap semua aspek pekerjaan dalam proyek konstruksi. Proses ini penting untuk memastikan bahwa pekerjaan telah memenuhi standar dan ketentuan kontrak serta RKS proyek.
Opname memastikan hasil pekerjaan sesuai rencana proyek di awal. Hasil pengukuran mencakup jumlah, volume, dan parameter lain, yang termuat dalam laporan opname untuk evaluasi kualitas dan kesesuaian dengan rencana kerja.
Manfaat Utama dari Opname Proyek Konstruksi
Dalam penerapan sistem manajemen konstruksi, proyek memiliki peran penting dalam memastikan progres pekerjaan di lapangan sesuai dengan rencana dan anggaran. Berikut manfaat utama opname proyek:
1. Menghindari Sengketa Pembayaran antara Kontraktor dan Owner
Opname menghasilkan dokumen bersama yang sudah ditandatangani semua pihak, sehingga klaim volume pekerjaan tidak dapat diperdebatkan sepihak. Dokumen ini menjadi dasar pembayaran yang objektif dan menutup ruang interpretasi ganda.
Contoh: Kontraktor mengklaim pekerjaan pengecoran lantai mencapai 200 m³, tetapi opname mencatat hanya 185 m³ terpasang. Karena selisih sudah tercatat dan disepakati di form opname, pembayaran termin dibayar sesuai volume riil tanpa perdebatan.
2. Mempercepat Pencairan Termin dan Menjaga Cash Flow Proyek
Dengan opname rutin, dokumen pengajuan termin pembayaran (MC) bisa disusun lebih cepat karena data volume dan progres sudah tercatat rapi. Kontraktor tidak perlu mengukur ulang setiap kali pengajuan, dan owner tidak perlu menunda persetujuan karena dokumen kurang lengkap.
Contoh: Proyek pembangunan gudang seluas 1.500 m² dijadwalkan opname mingguan. Saat MC-50 diajukan, semua data progres sudah siap, sehingga pencairan termin dari owner cair dalam 7 hari kerja — lebih cepat dari rata-rata industri 14–21 hari.
3. Mengurangi Potensi Pembengkakan Biaya Akhir Proyek
Selisih volume atau perubahan desain yang ditemukan saat opname dapat segera direspons sebelum dampaknya membesar. Tindakan korektif dini mencegah pembengkakan biaya (cost overrun) yang biasanya sulit dikoreksi di tahap akhir proyek.
Contoh: Saat opname minggu ke-6, ditemukan kebutuhan pembesian melebihi RAB sebesar 8% karena perubahan diameter tulangan. Tim proyek segera mengajukan CCO (Contract Change Order) dan menyesuaikan anggaran sebelum pembengkakan menjalar ke item lain.
4. Meningkatkan Akuntabilitas dan Transparansi Antar Stakeholder
Hasil opname terdokumentasi dengan foto, koordinat, dan tanda tangan, sehingga setiap pihak memiliki bukti yang sama. Transparansi ini membangun kepercayaan jangka panjang antara owner, konsultan pengawas, dan kontraktor.
Contoh: Pada proyek jalan tol multi-tahun, owner dan kontraktor membagi akses opname digital ke semua stakeholder. Setiap progres dapat dipantau real-time oleh kantor pusat tanpa perlu kunjungan lapangan setiap minggu.
5. Memperkuat Posisi Hukum saat Klaim atau Audit Proyek
Dokumen opname yang lengkap dan disepakati semua pihak menjadi bukti sah di mata hukum jika terjadi klaim ganti rugi, audit pemerintah, atau sengketa di pengadilan. Tanpa opname, klaim dapat dilemahkan karena tidak ada dasar verifikasi objektif.
Contoh: Saat audit BPK terhadap proyek infrastruktur APBN, kontraktor diminta menunjukkan bukti volume pekerjaan terpasang. Karena semua opname terarsip rapi (termasuk foto sebelum-sesudah dan catatan tanggal), proses audit selesai tanpa temuan signifikan.
Opname proyek berfungsi sebagai alat validasi utama untuk memastikan progres, kualitas, dan biaya pekerjaan sesuai rencana. Proses ini membantu semua pihak mengambil keputusan berbasis kondisi lapangan yang nyata.Muhammad Taufik, MBA, PMP, Senior ERP Consultant
Tujuan Opname Proyek
Tujuan utama opname proyek konstruksi adalah memastikan setiap pekerjaan yang dilakukan di lapangan sesuai dengan kontrak, gambar kerja, dan rencana anggaran biaya. Berikut lima tujuan spesifik yang menjadi dasar pelaksanaan opname di setiap proyek:
1. Memverifikasi Volume Pekerjaan terhadap BoQ dan RAB
Opname memastikan volume pekerjaan yang dilaporkan kontraktor benar-benar sesuai dengan volume terpasang di lapangan. Tim pengawas mengukur dimensi fisik pekerjaan, lalu mencocokkan dengan Bill of Quantities (BoQ) dan Rencana Anggaran Biaya (RAB).
2. Mengontrol Kualitas Hasil Pekerjaan di Lapangan
Selain volume, opname juga memeriksa kualitas pekerjaan agar sesuai spesifikasi teknis dan gambar kerja. Hasilnya menjadi indikator awal apakah ada cacat konstruksi yang perlu diperbaiki sebelum termin pembayaran disetujui.
3. Menjadi Dasar Sah Perhitungan Termin Pembayaran (MC)
Opname menghasilkan dokumen resmi yang menjadi dasar pengajuan termin pembayaran progres (Monthly Certificate / MC). Pembayaran kontraktor pada MC-25, MC-50, MC-75, hingga MC-100 hanya dapat dicairkan setelah hasil opname disepakati antara owner, konsultan pengawas, dan kontraktor.
4. Mendeteksi Penyimpangan Anggaran Sejak Dini
Dengan opname berkala, selisih antara rencana dan realisasi biaya dapat terdeteksi sejak tahap awal. Setiap perbedaan volume langsung dicatat beserta penyebabnya. Deteksi dini ini mencegah pembengkakan anggaran di akhir proyek yang biasanya sulit dikoreksi.
5. Menjamin Kepatuhan terhadap Standar Teknis dan Regulasi Konstruksi
Opname memastikan setiap pekerjaan memenuhi standar mutu yang berlaku, mulai dari SNI konstruksi, Peraturan Menteri PUPR, hingga ketentuan internal proyek. Hasil opname yang terdokumentasi rapi juga menjadi bukti hukum yang sah jika terjadi sengketa antara kontraktor dan pemilik proyek di kemudian hari.
Persiapan Sebelum Melakukan Opname Proyek

Persiapan opname proyek konstruksi adalah langkah penting untuk memastikan bahwa seluruh proses pemeriksaan dan pengukuran berjalan lancar dan efektif. Berikut adalah beberapa langkah persiapan yang perlu Anda lakukan:
1. Dokumen penting
Langkah pertama dalam persiapan opname adalah mengumpulkan semua dokumen dalam contoh daily report pekerjaan yang relevan. Dokumen-dokumen ini termasuk:
- Gambar kerja atau blueprint.
- Spesifikasi teknis.
- Laporan harian pekerjaan.
- Daftar material dan peralatan.
- Kontrak dan perjanjian lainnya yang relevan.
- Draft MC-0 dan MC-100
- Backup data digital
2. Peralatan opname konstruksi
Peralatan yang tepat sangat penting untuk memastikan pengukuran yang akurat selama opname konstruksi. Beberapa peralatan yang Anda perlukan meliputi:
- Alat ukur seperti meteran, theodolite, dan laser level.
- Kamera untuk mendokumentasikan kondisi fisik proyek.
- Alat tulis dan formulir untuk mencatat hasil pemeriksaan.
3. Objek pemeriksaan
Sebelum memulai opname, tim perlu menentukan objek atau bagian proyek yang akan Anda periksa. Ini termasuk:
- Struktur bangunan utama.
- Komponen mekanikal dan elektrikal.
- Sistem plumbing dan drainase.
- Area lingkungan proyek seperti jalan akses dan fasilitas pendukung.
4. Form resume opname
Form resume opname proyek adalah dokumen yang memuat semua hasil pemeriksaan dan pengukuran. Formulir ini biasanya mencakup:
- Daftar item yang tim periksa.
- Hasil pengukuran dan evaluasi kualitas.
- Catatan tentang setiap ketidaksesuaian atau cacat.
- Rekomendasi untuk perbaikan jika ada.
5. Pertemuan dengan kontraktor
Mengadakan pertemuan awal dengan kontraktor sangat penting untuk memastikan semua pihak memahami proses opname dan tanggung jawab masing-masing. Pertemuan ini bertujuan untuk:
- Mendiskusikan jadwal opname.
- Mengklarifikasi area yang akan diperiksa.
- Menyepakati prosedur dan kriteria evaluasi.
- Membahas punch list dan prosedur perbaikan setelah opname.
Template dan Format Laporan Pemeriksaan Pekerjaan
Format opname proyek konstruksi adalah dokumen standar yang memuat hasil pemeriksaan dan pengukuran pekerjaan di lapangan. Dokumen ini penting untuk memastikan bahwa pekerjaan yang Anda lakukan sesuai dengan rencana dan spesifikasi.
Contoh format opname mencakup data perusahaan pelaksana, lokasi proyek, jenis pekerjaan, volume pekerjaan, serta alat dan kendaraan yang digunakan. Berikut adalah contoh dan link donwload template-nya:

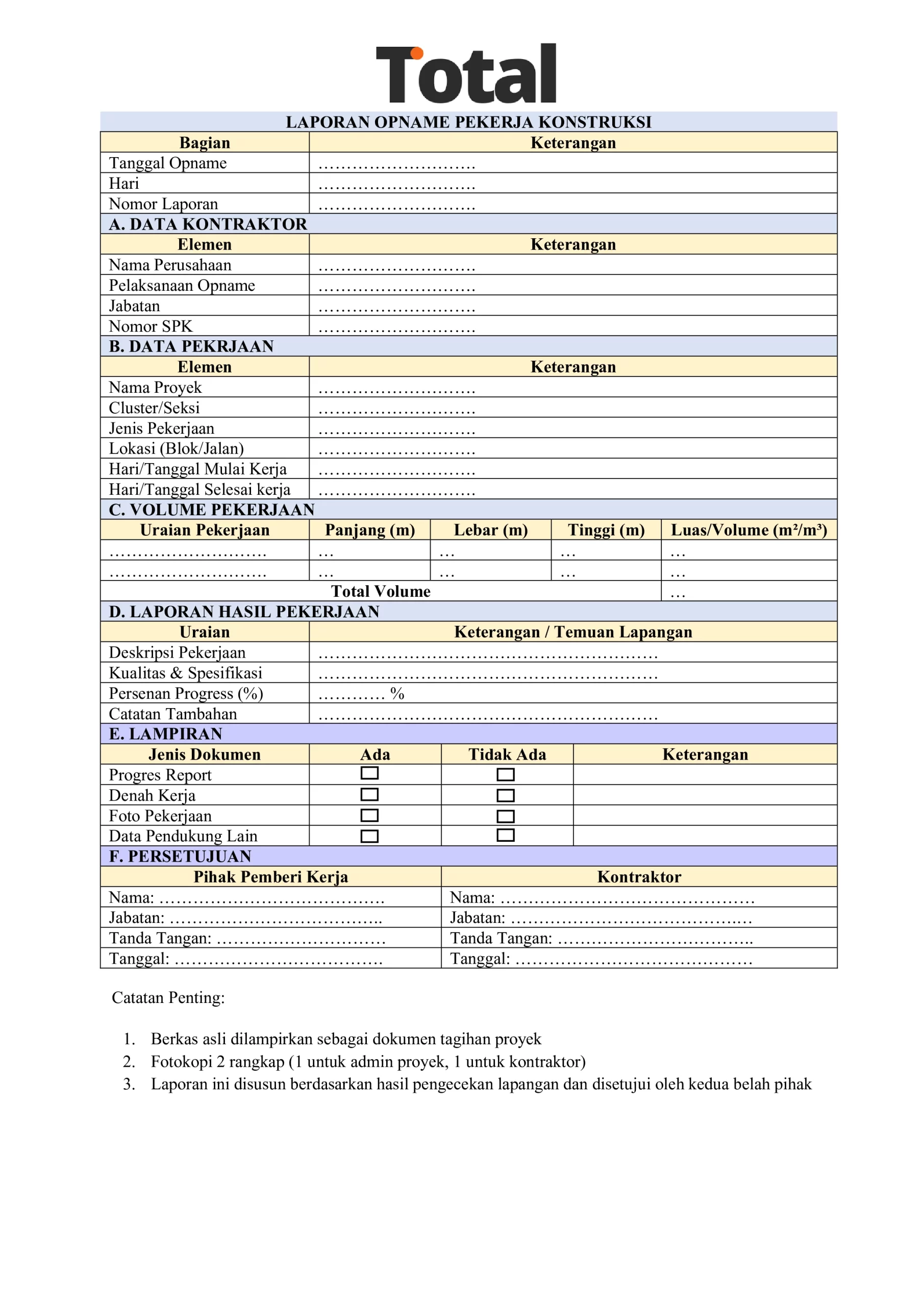

Contoh Opname Pekerjaan Konstruksi
Contoh Opname Pekerjaan Konstruksi
Cara Melakukan Opname Proyek (Step-by-Step)
Cara melakukan opname proyek konstruksi mengikuti lima langkah berurutan: persiapan tim dan dokumen, pengukuran lapangan, pencatatan hasil, verifikasi terhadap RAB, dan penyusunan laporan opname.
1. Briefing Tim & Review Dokumen Proyek
Tim opname menyamakan persepsi mengenai lingkup pekerjaan. Pengawas, kontraktor, dan perwakilan owner meninjau dokumen kontrak, gambar kerja (shop drawing/as-built), BoQ, RAB, serta CCO/VO jika ada perubahan desain.
Estimasi: 30–60 menit. Output: Daftar item + checklist dokumen.
2. Survey & Pengukuran Fisik di Lapangan
Tim turun ke lokasi untuk mengukur dimensi fisik pekerjaan yang sudah selesai. Alat disesuaikan jenis pekerjaan: meteran/roll meter untuk linear, theodolite/total station untuk presisi, hammer test untuk mutu beton. Setiap pengukuran minimal dua kali.
Estimasi: 1–4 jam. Output: Data mentah pengukuran.
3. Pencatatan & Dokumentasi Visual
Hasil dicatat di form opname dengan lokasi (zona/lantai/STA), tanggal, dan kondisi. Setiap item kritis minimal 2–3 foto (sebelum, proses, hasil akhir) plus GPS.
Estimasi: Paralel Langkah 2. Output: Form terisi + folder foto terlabel.
4. Verifikasi Hasil terhadap RAB dan BoQ
Volume terukur dibandingkan dengan volume rencana. Selisih (±) dicatat: berapa, di item mana, penyebabnya. Jika selisih besar tanpa CCO/VO, klarifikasi ke kontraktor.
Estimasi: 1–2 jam. Output: Tabel rekap volume rencana vs realisasi.
5. Penyusunan Laporan Opname & Punch List
Laporan akhir disusun dengan struktur baku: identitas proyek, tabel volume, foto dokumentasi, catatan temuan, punch list, dan tanda tangan semua pihak.
Estimasi: 1 hari kerja. Output: Laporan final + punch list + TTD semua pihak.
Tips Efektif dalam Melakukan Opname Proyek
Ada beberapa tips yang bisa membantu Anda dalam pelaksanaan opname proyek. Penggunaan alat bantu digital seperti aplikasi RAB bangunan dapat mempermudah kontrol dan pelaporan biaya proyek sehingga akan memastikan hasil yang optimal.
1. Lakukan secara bertahap
Opname sebaiknya berjalan secara bertahap untuk memonitor kemajuan proyek secara konsisten. Pemeriksaan berkala membantu mengidentifikasi masalah lebih awal sehingga perbaikan bisa terjadi tanpa mengganggu jadwal.
2. Siapkan peralatan yang diperlukan
Pastikan semua dokumen proyek, seperti gambar kerja, spesifikasi teknis, dan laporan harian, lengkap, serta peralatan pengukuran dan dokumentasi dalam kondisi baik. Persiapan ini menjamin proses opname berjalan lancar.
Pengecekan RAP (Rencana Anggaran Pelaksanaan) juga penting untuk mengidentifikasi deviasi antara rencana dan realisasi, sehingga tindakan korektif bisa Anda lakukan agar proyek tetap sesuai anggaran dan jadwal.
3. Libatkan semua pihak
Libatkan kontraktor, pengawas, dan pemilik proyek dalam proses opname. Komunikasi yang baik serta kesepakatan prosedur awal memudahkan klarifikasi temuan dan penyelesaian masalah.
4. Perhatikan ketentuan TGR
TGR (Tanggung Gugat dan Risiko) harus Anda perhatikan di setiap aspek proyek. Pemeriksaan kualitas material, metode kerja, dan keselamatan mengurangi risiko kerugian dan tanggung gugat di kemudian hari.
5. Dokumentasikan
Pastikan setiap bagian proyek telah Anda periksa dengan seksama, termasuk elemen kecil yang sering terlewatkan. Dokumentasi yang detail menjamin semua pekerjaan sesuai standar kualitas yang ada.
6. Segera tindak tanjuti punch list
Punch list adalah daftar item yang memerlukan perbaikan atau penyelesaian lebih lanjut yang Anda temukan selama opname proyek. Pastikan untuk segera menindak lanjuti punch list dengan melakukan perbaikan.
Perbandingan Opname Proyek Manual vs. Digital
Meskipun opname proyek dapat dilakukan dengan berbagai cara, setiap metode memiliki konsekuensi terhadap akurasi, kecepatan, dan kualitas pengawasan lapangan. Untuk membantu Anda memahami perbedaannya, berikut perbandingan antara opname proyek manual dan digital.
| Aspek | Opname Manual | Opname Digital |
| Metode Pengukuran | Menggunakan alat sederhana seperti meteran, roll meter, atau alat ukur tradisional. | Menggunakan perangkat seperti total station, drone, laser scanner, atau aplikasi berbasis cloud. |
| Akurasi Pengukuran | Rentan terhadap kesalahan manusia dalam pencatatan dan perhitungan. | Lebih akurat karena menggunakan teknologi otomatis dan algoritma perhitungan. |
| Kecepatan Proses | Memakan waktu lebih lama karena pencatatan dilakukan secara manual dan perlu pengecekan ulang. | Lebih cepat karena data dapat diproses secara otomatis dan tersimpan dalam sistem. |
| Dokumentasi | Dicatat dalam buku atau file Excel, berisiko hilang atau sulit diakses kembali. | Tersimpan dalam database digital, mudah diakses, dan dapat dikolaborasikan secara real-time. |
| Transparansi dan Validasi | Sulit diverifikasi, terutama jika terjadi perbedaan data antara pihak terkait. | Mudah diverifikasi dengan log perubahan, foto lapangan, atau model 3D sebagai bukti visual. |
| Biaya Implementasi | Lebih murah dalam jangka pendek karena hanya memerlukan alat ukur sederhana. | Biaya awal lebih tinggi karena membutuhkan perangkat dan software, tetapi lebih efisien dalam jangka panjang. |
| Keamanan Data | Rentan terhadap kesalahan pencatatan, kehilangan dokumen, atau manipulasi data. | Lebih aman karena tersimpan dalam sistem dengan backup otomatis dan enkripsi. |
Kesimpulan
Opname proyek konstruksi memastikan kesesuaian antara progres fisik di lapangan dengan perencanaan dan anggaran yang telah ditetapkan. Pencatatan yang akurat dapat mengurangi risiko deviasi sejak tahap awal pelaksanaan. Persiapan yang matang, pelibatan seluruh pihak, serta dokumentasi yang rapi menjadi kunci agar proses opname berjalan efektif.
Ketika proses ini dilakukan secara konsisten, pengawasan kualitas dan dasar pembayaran pekerjaan dapat dilakukan secara lebih objektif dan transparan. Pemanfaatan pendekatan digital dalam pencatatan progres memberikan nilai tambah dalam hal kecepatan, akurasi, validasi data ,dan kontrol sehingga meningkatkan pengambilan keputusan.
FAQ tentang Opname Proyek
Opname mandor adalah pemeriksaan progres pekerjaan untuk memverifikasi hasil kerja tim mandor sebelum pembayaran dilakukan. Hasil pengukuran dibandingkan dengan SPK sebagai dasar perhitungan upah atau termin.
Opname proyek biasanya melibatkan pengawas konstruksi, kontraktor, owner, dan surveyor. Pada proyek besar, manajer proyek dan tim quality control juga ikut memastikan hasil pengukuran sesuai kondisi lapangan.
Opname dilakukan secara bertahap mengikuti jadwal pembayaran proyek, umumnya 4–10 kali tergantung skala pekerjaan. Proses ini juga dilakukan saat perubahan kontrak, PHO, dan FHO.
Volume opname dihitung berdasarkan ukuran fisik pekerjaan yang telah selesai di lapangan. Hasil pengukuran kemudian dibandingkan dengan volume pada BoQ atau RAB untuk menentukan nilai pembayaran.
