Punch List Adalah: Pengertian, Jenis, Cara Membuat & Contoh

Picture of Mangku Luhur
punch-list-total

Proyek hampir rampung, tapi masih ada cat yang belum rata, pintu yang tidak menutup sempurna, dan instalasi listrik yang perlu dicek ulang. Itulah situasi yang membutuhkan punch list.

Punch list adalah daftar item pekerjaan yang belum selesai atau perlu diperbaiki sebelum proyek diserahterimakan kepada klien. Tanpa dokumen ini, puluhan item kecil bisa terlewat dan berujung pada komplain atau penundaan pembayaran di tahap akhir proyek.

Artikel ini membahas jenis-jenis punch list, komponen dokumennya, cara membuatnya, serta contoh dan template yang bisa langsung digunakan.

Apa Itu Punch List?

Punch list adalah daftar pekerjaan atau item yang perlu diperbaiki, diselesaikan, atau ditinjau ulang sebelum proyek konstruksi dianggap selesai. Daftar ini disusun menjelang tahap akhir proyek sebagai bagian dari proses serah terima antara kontraktor dan pemilik proyek, serta merujuk pada ketentuan yang tercantum dalam RKS proyek.

Punch list mencakup kekurangan teknis seperti cat belum rapi atau perlengkapan belum terpasang, dan menunjukkan standar kualitas yang harus tim proyek penuhi. Fungsinya bukan sekadar formalitas, melainkan alat kendali mutu yang memastikan semua detail proyek sesuai dengan spesifikasi dan perjanjian kerja.

Jenis-Jenis Punch List

Tidak semua punch list memiliki cakupan yang sama. Jenisnya bergantung pada fase proyek, jenis pekerjaan yang bermasalah, dan pihak yang bertanggung jawab menyelesaikannya.

1. Contract Punch List

Berisi item pekerjaan yang tercantum dalam kontrak tetapi belum selesai menjelang serah terima. Dokumen ini jadi acuan antara owner dan kontraktor sebelum pembayaran final dicairkan.

2. Incomplete Work Punch List

Mencatat pekerjaan yang sudah dimulai tetapi belum tuntas, misalnya pengecatan setengah jadi atau keramik yang belum rapi. Fokusnya pada progress fisik di lapangan, bukan kewajiban kontrak.

3. Deficiency Punch List

Mendokumentasikan pekerjaan yang sudah selesai tetapi tidak memenuhi standar kualitas, seperti dinding retak atau nat keramik tidak rata. Item di sini harus diperbaiki ulang, bukan sekadar dilanjutkan.

4. Warranty Punch List

Digunakan setelah serah terima, selama masa garansi berlangsung. Mencatat kerusakan yang muncul dalam periode tertentu, dan kontraktor wajib memperbaikinya tanpa biaya tambahan.

5. Safety Punch List

Mencatat item yang berkaitan dengan keselamatan, seperti railing tangga belum terpasang atau pintu darurat tidak berfungsi. Jenis ini mendapat prioritas tertinggi sebelum izin penggunaan bangunan terbit.

Manfaat Punch List bagi Proyek Konstruksi dan Perusahaan

manfaat punch list

Selain berfungsi sebagai alat kontrol, daftar koreksi akhir proyek ini juga membawa berbagai manfaat nyata bagi proyek dan perusahaan. Berikut beberapa manfaat penting yang bisa dirasakan langsung dalam proses penyelesaian:

1. Meningkatkan kepuasan klien

Dengan adanya dokumen penyempurnaan ini, hasil akhir proyek lebih mendekati harapan klien karena semua kekurangan teridentifikasi dan terselesaikan sebelum proyek diserahkan. Hal ini menciptakan persepsi profesionalisme dan perhatian terhadap detail yang tinggi, yang pada akhirnya memperkuat reputasi perusahaan.

2. Mengurangi risiko komplain

Catatan perbaikan membantu meminimalkan potensi konflik antara kontraktor dan pemilik proyek. Karena semua pihak menyepakati item yang harus diperbaiki atau diselesaikan, dokumen ini dapat menjadi bukti konkret apabila terjadi klaim atau keluhan di kemudian hari.

3. Mendorong efisiensi waktu dan biaya

Melalui pemantauan akhir yang terstruktur, tim dapat menemukan masalah lebih awal sebelum proyek dinyatakan rampung. Dengan software RAB untuk kontrol biaya punch list, perbaikan pun bisa langsung ditangani, mencegah pekerjaan tambahan yang lebih kompleks dan mahal. Proyek pun tetap berjalan sesuai jadwal dan anggaran.

4. Menjamin standar kualitas proyek

Daftar penyelesaian ini mendorong seluruh tim untuk konsisten terhadap mutu yang telah ditentukan sejak awal. Hal ini juga menjadi kunci untuk memperlancar proses PHO (Provisional Handover), karena detail pekerjaan yang perlu dibenahi sudah jelas dan mudah ditindaklanjuti.

5. Memperkuat sistem evaluasi internal

Perusahaan dapat memanfaatkan laporan akhir ini untuk menilai kinerja tim atau vendor. Dalam sistem konstruksi yang kompleks, dokumen tersebut membantu manajemen mengidentifikasi pola masalah berulang serta area yang perlu ditingkatkan di proyek-proyek mendatang.

Komponen Punch List

Sebuah dokumen punch list yang baik tidak hanya berisi daftar pekerjaan, tetapi juga informasi pendukung agar setiap item mudah dilacak dan ditindaklanjuti.

No. Item Pekerjaan Lokasi Status PIC Deadline Catatan
1 Cat dinding belum rata Lantai 2, R. Meeting Proses Tim Finishing 28-6-2026 Perlu pengecatan ulang 1 lapis
2 Pintu tidak menutup sempurna Lantai 1, Lobby Belum dikerjakan Tim Mekanikal 29-6-2026 Setel ulang engsel
3 Nat keramik tidak rata Lantai 2, Toilet Belum dikerjakan Tim Sipil 30-6-2026 Bongkar dan pasang ulang
4 Stop kontak belum berfungsi Lantai 3, R. Kerja Proses Tim Elektrikal 28-6-2026 Cek instalasi kabel
5 Railing tangga belum terpasang Tangga Utama Selesai Tim Sipil 27-6-2026 Sudah diverifikasi QC

Berikut komponen utama yang wajib ada.

  • Nomor item: Penomoran urut agar setiap temuan mudah dirujuk saat koordinasi lapangan.
  • Item pekerjaan: Deskripsi singkat masalah atau pekerjaan yang perlu diselesaikan.
  • Lokasi: Titik spesifik di area proyek, misalnya lantai 2 ruang meeting atau koridor timur.
  • Status: Penanda progres setiap item, mulai dari belum dikerjakan, proses, hingga selesai.
  • PIC (Person in Charge): Pihak yang bertanggung jawab menyelesaikan item tersebut.
  • Deadline: Batas waktu penyelesaian agar tidak menghambat serah terima.
  • Catatan: Informasi tambahan seperti kebutuhan material atau hasil verifikasi ulang.

Langkah-Langkah Membuat Punch List

Setelah memahami manfaat punch list bagi proyek dan perusahaan, penting juga untuk mengetahui bagaimana cara menyusunnya dengan tepat. Proses ini memerlukan perhatian pada detail dan koordinasi agar hasil akhirnya benar-benar efektif dan dapat dijalankan dengan jelas. Berikut adalah tahapan membuat punch list secara sistematis:

1. Lakukan pemeriksaan lapangan secara langsung

Tim proyek mengamati kondisi lapangan untuk mencatat detail pekerjaan yang belum selesai, rusak, atau tidak sesuai spesifikasi. Mereka mengecek setiap elemen, mulai dari instalasi teknis hingga hasil akhir seperti pengecatan, pemasangan lampu, atau peralatan lainnya. Observasi langsung ini membantu tim memahami kondisi nyata proyek.

2. Catat temuan dengan format yang jelas

Setiap temuan harus tercatat secara sistematis. Tim mencatat deskripsi item, lokasinya di lapangan, jenis masalahnya, dan tingkat prioritas perbaikannya. Mereka biasanya menggunakan tabel atau template digital, termasuk dari software konstruksi untuk memudahkan pengorganisasian data.

3. Tentukan penanggung jawab dari masing-masing pekerjaan

Setelah mencatat kekurangan, manajer proyek menetapkan siapa yang bertanggung jawab menyelesaikan tiap item. Penugasan ini bisa ditujukan ke vendor, subkontraktor, atau anggota tim internal. Proses ini mendorong penyelesaian yang lebih cepat karena tanggung jawab sudah jelas.

4. Tentukan tenggat waktu penyelesaian tiap item

Tim proyek menetapkan batas waktu yang realistis untuk menyelesaikan setiap item dalam punch list. Mereka menyesuaikannya dengan urgensi dan tingkat kesulitan pekerjaan. Langkah ini penting agar tidak ada pekerjaan yang tertunda dan proyek bisa selesai tepat waktu.

5. Lakukan verifikasi ulang setelah perbaikan

Setelah pihak terkait menyelesaikan perbaikan, tim melakukan verifikasi ulang di lapangan. Mereka memastikan hasil perbaikan sudah memenuhi standar mutu dan tidak ada masalah yang tersisa. Setelah semua poin punch list terselesaikan, proyek siap untuk diserahkan ke klien.

Contoh dan Template Punch List

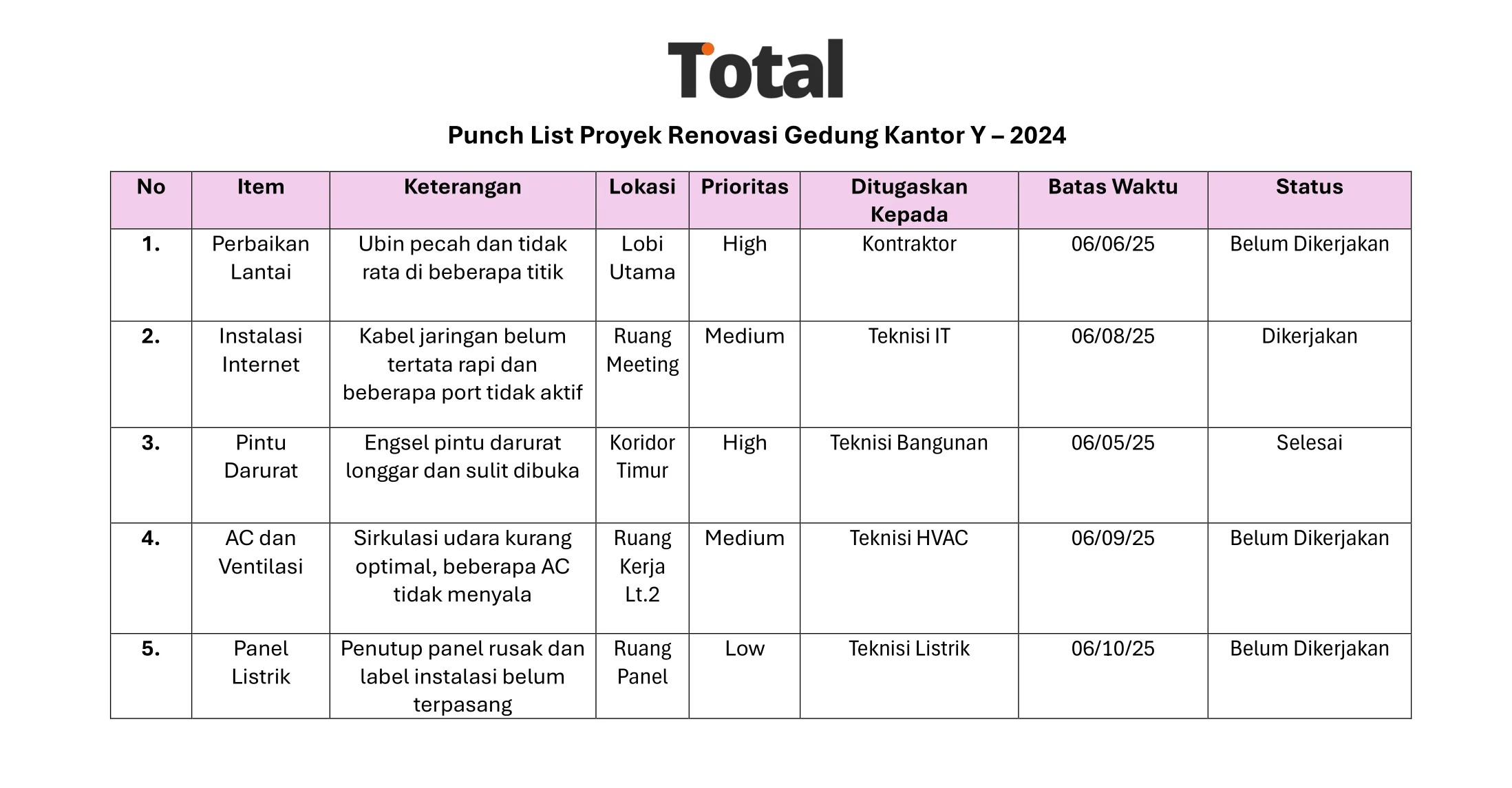

contoh punch listBerikut merupakan contoh punch list yang proyek konstruksi gunakan secara umum. Format ini membantu Anda mencatat temuan lapangan secara sistematis, mulai dari deskripsi item, lokasi, penanggung jawab, hingga tenggat waktu. Format yang jelas membuat proses pemantauan dan tindak lanjut menjadi lebih mudah dan terorganisir.

Untuk mendukung kebutuhan Anda, kami telah menyiapkan template punch list yang dapat Anda gunakan langsung atau sesuaikan dengan proyek yang sedang Anda jalankan. Template ini tersedia dalam berbagai format agar lebih fleksibel dan sesuai dengan preferensi kerja Anda:

Template Punch List

download template punch list

Perbedaan Punch List, Checklist & Defect List

Punch list, checklist, dan defect list sama-sama digunakan untuk memantau pekerjaan proyek, tetapi fungsi utamanya berbeda. Berikut perbedaannya secara sederhana.

Aspek Perbandingan Punch List Checklist Defect List

Pengertian
Daftar pekerjaan akhir yang perlu diselesaikan. Daftar pemeriksaan proses kerja. Daftar cacat yang harus diperbaiki.

Waktu digunakan
Sebelum serah terima proyek. Selama proses pengerjaan proyek. Saat cacat pekerjaan ditemukan.

Fokus
Penyelesaian item akhir. Kepatuhan terhadap standar kerja. Perbaikan kualitas pekerjaan.

Contoh isi
Cat belum rata, pintu macet, railing belum terpasang. Cek material, ukuran, pemasangan, dan K3. Dinding retak, keramik pecah, instalasi tidak sesuai.

Tujuan
Agar proyek siap diterima klien. Agar proses kerja sesuai prosedur. Agar cacat pekerjaan selesai diperbaiki.

Singkatnya, checklist dipakai untuk memeriksa proses, defect list untuk mencatat cacat, dan punch list untuk memastikan semua pekerjaan akhir selesai sebelum proyek diserahterimakan.

Mengelola Punch List Lebih Efisien dengan Software Konstruksi

Mengelola punch list secara manual sering membuat item pekerjaan tercecer, terutama jika proyek melibatkan banyak tim, vendor, dan lokasi. Catatan di spreadsheet atau pesan chat juga sulit dilacak karena status, PIC, deadline, dan bukti perbaikan tidak selalu tersimpan di satu tempat.

Dengan sistem digital, tim proyek bisa mencatat temuan lapangan, menetapkan penanggung jawab, memantau progres, dan menyimpan dokumentasi perbaikan secara lebih terstruktur. Hal ini membantu project manager memastikan setiap item punch list selesai sebelum proses serah terima dilakukan.

  • Status pekerjaan lebih mudah dipantau karena setiap item memiliki progres yang jelas.
  • Koordinasi tim lebih rapi karena PIC, deadline, dan catatan tersimpan dalam satu sistem.
  • Risiko item terlewat berkurang karena semua temuan terdokumentasi dan bisa diverifikasi ulang.

Dengan sistem yang terintegrasi, proses closing proyek menjadi lebih mudah dipantau dan risiko keterlambatan serah terima dapat diminimalkan. Total ERP dapat menjadi solusi bagi perusahaan konstruksi yang ingin mengelola punch list dan laporan lapangan dalam satu sistem yang saling terhubung.

Kesimpulan

Punch list bukan hanya sekadar daftar pemeriksaan akhir proyek, melainkan alat penting untuk memastikan pekerjaan selesai rapi, sesuai standar, dan tanpa detail yang terlewat. Adanya proses yang sistematis dapat membantu tim proyek lebih teliti, efisien, dan bertanggung jawab.

Untuk mempercepat proses pencatatan dan pemantauan punch list, Software Konstruksi Total hadir sebagai solusi terintegrasi. Melalui fitur yang mendukung kontrol proyek dari awal hingga akhir, Anda dapat menjaga kualitas tanpa kehilangan efisiensi.

FAQ tentang Punch List

Punch list dianggap selesai ketika seluruh item telah diperbaiki, diverifikasi, dan disetujui oleh pihak yang berwenang. Jika masih ada pekerjaan yang belum memenuhi standar, item tersebut tetap terbuka hingga diperbaiki.

Persetujuan punch list biasanya dilakukan oleh project manager, owner proyek, konsultan pengawas, atau tim quality control. Pada proyek besar, persetujuan akhir sering memerlukan verifikasi dari beberapa pihak.

Punch list yang tidak diselesaikan dapat menyebabkan keterlambatan serah terima proyek dan tertahannya pembayaran akhir. Selain itu, masalah kecil yang diabaikan berpotensi menjadi gangguan operasional di kemudian hari.

Prioritas ditentukan berdasarkan dampaknya terhadap keselamatan, fungsi bangunan, kualitas pekerjaan, dan jadwal proyek. Item yang memengaruhi keselamatan dan fungsi utama harus diselesaikan terlebih dahulu.

Tidak. Selain konstruksi, punch list juga digunakan pada proyek renovasi, instalasi, manufaktur, dan pekerjaan teknis lainnya. Metode ini membantu memastikan seluruh pekerjaan selesai sesuai standar sebelum diterima.

Picture of Mangku Luhur
Mangku Luhur
Berangkat dari pengalaman sekitar 6 tahun di topik operasi, Mangku Luhur membahas manufacturing serta konteks operasional di construction dan mining. Area fokus mencakup perencanaan produksi, kapasitas, maintenance teknis, dan project/operations management dengan gaya penulisan yang aplikatif.
Muhammad Taufik, MBA, PMP

Senior ERP Consultant

Expert Reviewer

Taufik adalah Senior Consultant ERP untuk sektor konstruksi dan pertambangan dengan pengalaman lebih dari 12 tahun. Latar belakangnya di Teknik Sipil dan Magister Manajemen Universitas Indonesia (UI) dipadukan dengan sertifikasi Project Management Professional (PMP), membekalinya keahlian dalam mengelola implementasi sistem ERP di proyek infrastruktur dan tambang berskala besar.

Artikel Terkait

Cari Software ERP Ideal untuk Bisnis Anda? Temukan di Sini

Cari Software ERP Ideal untuk Bisnis Anda? Temukan di Sini Lihat Skema Harga

Artikel Terkait

Akselerasi Bisnis Anda Ke Level Berikutnya!

Telah Dipercaya Oleh

Sebentar! Tertarik Coba Demo Gratisnya? Daftar di Sini!
