Keterlambatan pengecoran lantai dua akibat kekurangan semen bukan sekadar gangguan teknis, tetapi tanda lemahnya kontrol material proyek. Tanpa sistem administrasi yang rapi, tim proyek dapat kehilangan kendali atas jadwal dan biaya dalam waktu singkat.
Di sinilah form permintaan material proyek berperan sebagai penghubung antara kebutuhan lapangan dan kesiapan logistik. Dokumen ini membantu tim mengajukan material secara terencana dan sesuai progres pekerjaan.
Form permintaan material proyek merupakan dokumen formal yang tim lapangan gunakan untuk mengajukan kebutuhan bahan bangunan ke divisi logistik. Formulir ini menjaga arus material tetap sesuai dengan anggaran dan spesifikasi teknis.
Tanpa sistem manajemen konstruksi, perusahaan berisiko mengalami pembengkakan biaya tanpa pengawasan. Memahami fungsi dan penyusunan form permintaan material proyek menjadi langkah penting untuk menjaga margin dan kelancaran operasional konstruksi.
Key Takeaways
Form permintaan material proyek berfungsi sebagai alat untuk menjaga kesesuaian material dengan spesifikasi hingga mencegah keterlambatan dan pembengkakan biaya.
Standarisasi format dan digitalisasi persetujuan mempercepat proses pengadaan sekaligus meningkatkan akurasi laporan proyek konstruksi per bulan.
Penyusunan form yang detail dan terintegrasi membantu memastikan ketersediaan material tepat waktu serta meminimalkan temuan dalam punch list proyek.
Mengapa Form Permintaan Material Proyek Penting bagi Kontraktor?
Berdasarkan riset dari McKinsey & Company, penerapan sistem manajemen dan kontrol operasional pada proyek skala besar terbukti mampu meningkatkan produktivitas hingga 15%. Tanpa prosedur yang jelas, perusahaan justru membuka celah kebocoran biaya, lalu menyulitkan tim melacak sumbernya secara cepat.
Dalam bisnis konstruksi, komunikasi verbal saja tidak cukup untuk mengendalikan arus material bernilai besar. Maka, perusahaan membutuhkan dokumen yang akuntabel dan mudah ditelusuri agar setiap permintaan tetap sesuai dengan rencana kerja, sekaligus sejalan dengan perhitungan anggaran.
Berikut alasan utama mengapa perusahaan perlu menerapkan sistem permintaan material yang profesional:
- Mencegah pembelian material fiktif atau berlebih yang tidak sesuai dengan volume pekerjaan.
- Memastikan spesifikasi material sesuai dengan standar teknis konsultan perencana.
- Mempermudah rekonsiliasi laporan keuangan dan pencocokan data stok gudang.
- Menjadi dasar hukum saat terjadi sengketa dengan supplier atau subkontraktor.
- Membantu manajer proyek memantau realisasi anggaran material secara terukur.
Tantangan Utama dalam Menyusun Form Permintaan Material

Meskipun terlihat sederhana, form permintaan material proyek justru menjadi sumber hambatan dalam operasional konstruksi jika perusahaan tidak mengelolanya secara sistematis. Sehingga, dampaknya pun terasa langsung pada penyusunan laporan proyek konstruksi per bulan.
Karena itu, berikut beberapa tantangan utama yang paling sering muncul dalam praktiknya:
1. Detail material tidak spesifik
Tim lapangan kerap menuliskan nama barang secara umum tanpa mencantumkan ukuran, tipe, merek, atau kode material yang jelas. Akibatnya, tim pengadaan harus melakukan klarifikasi ulang atau berisiko membeli material yang tidak sesuai spesifikasi teknis.
2. Proses persetujuan yang lambat
Prosedur approval yang masih mengandalkan tanda tangan manual sering memperpanjang waktu pengadaan. Keterlambatan ini membuat tim terlambat memesan material penting dan berpotensi mengganggu jadwal pekerjaan.
3. Tidak terintegrasi dengan data stok gudang
Banyak permintaan pembelian diajukan tanpa memeriksa ketersediaan stok yang masih tersimpan di gudang lain atau sisa proyek sebelumnya. Kurangnya visibilitas data ini meningkatkan risiko pembengkakan biaya yang sulit terdeteksi sejak awal.
Solusi dari Masalah Pembuatan Form Permintaan Material
Untuk mengatasi berbagai hambatan tersebut, perusahaan perlu membangun sistem form permintaan material proyek yang lebih terstruktur dan terintegrasi. Langkah ini juga menjaga kualitas pekerjaan agar tidak menimbulkan temuan berulang dalam punch list proyek di akhir pengerjaan.
Agar proses berjalan lebih efektif dan terkontrol, perusahaan dapat menerapkan beberapa strategi berikut:
1. Menetapkan Standarisasi Formulir
Perusahaan wajib memberlakukan satu format baku dengan detail teknis lengkap bagi seluruh divisi untuk menyeragamkan proses permintaan. Selain itu, penggunaan katalog material resmi akan memastikan setiap usulan tetap konsisten dan mudah diverifikasi sesuai spesifikasi proyek.
2. Mengintegrasikan Persetujuan Digital
Manajemen perlu menerapkan sistem persetujuan digital dengan notifikasi otomatis untuk mempercepat birokrasi antarpihak berwenang. Dengan demikian, penetapan batas waktu persetujuan dapat mencegah penumpukan dokumen sekaligus mempercepat pengadaan material yang bersifat krusial.
3. Melakukan Pembaruan Stok Berkala
Tim logistik harus melakukan stok opname rutin dan mengintegrasikan data gudang dengan divisi pengadaan agar status barang terpantau secara real-time. Langkah ini secara efektif membantu perusahaan mengoptimalkan penggunaan sisa material proyek.
Komponen Penyusun Form Permintaan Material Proyek

Form permintaan material yang baik harus menjawab 5W+1H (What, Why, Where, When, Who, How) terkait material yang dibutuhkan. Kelengkapan komponen dalam form ini membantu tim memastikan setiap permintaan tetap selaras dengan perencanaan anggaran.
Dalam praktiknya, tim harus memvalidasi setiap item yang diminta dengan BOQ proyek konstruksi yang disepakati sejak awal untuk mencegah pembengkakan biaya di luar kontrak. Berikut adalah komponen yang tercantum dalam form permintaan material:
1. Identitas proyek, nomor, dan tanggal permintaan
Bagian ini memuat nama proyek, lokasi atau zona kerja, nomor referensi unik, serta tanggal pengajuan sebagai identitas resmi dokumen. Informasi ini memudahkan proses pengarsipan, pelacakan riwayat permintaan, serta pencocokan dengan laporan progres dan pengadaan.
2. Data pemohon dan PIC penerima
Komponen ini menjelaskan siapa yang mengajukan permintaan dan siapa yang bertanggung jawab menerima material di lapangan. Kejelasan nama, jabatan, dan divisi membantu menjaga akuntabilitas serta memudahkan koordinasi jika terjadi kendala atau selisih barang.
3. Detail material, kode, spesifikasi, satuan, dan kuantitas
Isi dari bagian ini adalah rincian teknis seperti kode inventaris, merek, ukuran, spesifikasi, satuan pengukuran, dan jumlah barang. Deskripsi yang presisi memastikan tim logistik dan gudang dapat menyiapkan material secara akurat tanpa risiko kesalahan interpretasi.
4. Kebutuhan lapangan, tanggal keperluan, dan lokasi penggunaan
Komponen ini menjelaskan kapan material harus tersedia dan di area mana akan digunakan. Informasi tersebut membantu tim pengadaan menentukan prioritas distribusi dan metode pengiriman yang paling efisien sesuai jadwal proyek.
5. Keterangan tambahan dan lampiran pendukung
Bagian ini mencantumkan catatan khusus seperti metode penanganan, persyaratan sertifikasi, atau lampiran gambar kerja. Detail tambahan tersebut mengurangi potensi kesalahpahaman antara tim lapangan, gudang, dan pengadaan.
6. Persetujuan dan otorisasi berjenjang
Komponen ini menyediakan ruang persetujuan bagi pemohon hingga penyetuju akhir. Selain itu, mekanisme otorisasi yang berlapis memastikan bahwa setiap permintaan melewati evaluasi teknis dan anggaran sebelum tim mengeksekusinya.
Contoh Form Permintaan Material Terbaru yang Siap Guna
Setelah memahami komponen di atas, perusahaan dapat merancang form permintaan material proyek yang siap pakai dan mudah verifikasinya. Format yang ringkas, jelas, dan logis akan membantu proses pengajuan material berjalan lebih sistematis dan terkontrol.
Anda dapat mengadopsi struktur tabel di bawah ini ke dalam format Excel atau sistem digital perusahaan Anda. Perhatikan pembagian kolom yang memisahkan antara data administrasi dan data teknis untuk memudahkan proses input dan verifikasi.

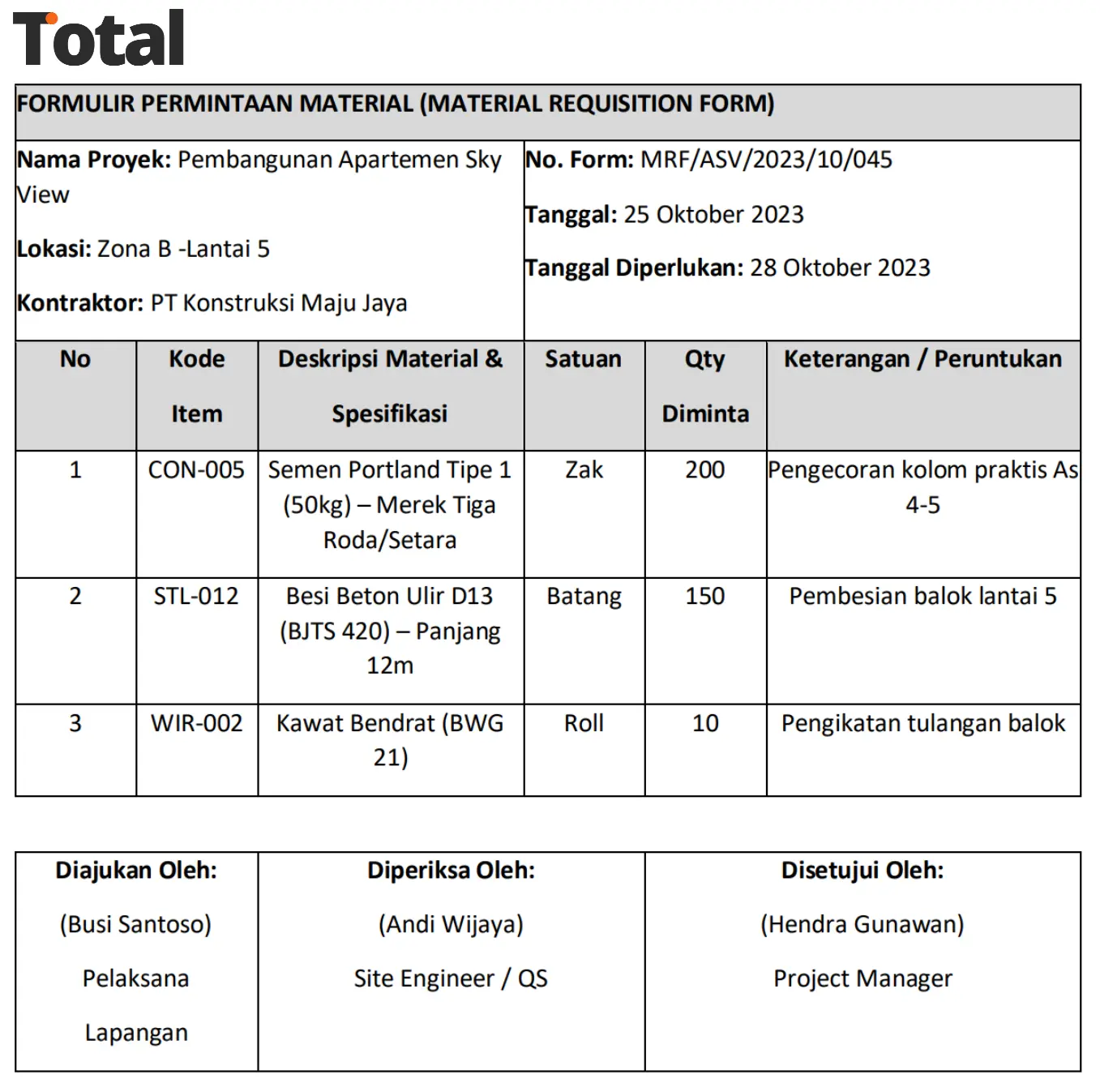

| FORMULIR PERMINTAAN MATERIAL (MATERIAL REQUISITION FORM) | |||||
|---|---|---|---|---|---|
| Nama Proyek: Pembangunan Apartemen Sky View Lokasi: Zona B – Lantai 5 Kontraktor: PT Konstruksi Maju Jaya |
No. Form: MRF/ASV/2023/10/045 Tanggal: 25 Oktober 2023 Tanggal Diperlukan: 28 Oktober 2023 |
||||
| No | Kode Item | Deskripsi Material & Spesifikasi | Satuan | Qty Diminta | Keterangan / Peruntukan |
| 1 | CON-005 | Semen Portland Tipe 1 (50kg) – Merek Tiga Roda/Setara | Zak | 200 | Pengecoran kolom praktis As 4-5 |
| 2 | STL-012 | Besi Beton Ulir D13 (BJTS 420) – Panjang 12m | Batang | 150 | Pembesian balok lantai 5 |
| 3 | WIR-002 | Kawat Bendrat (BWG 21) | Roll | 10 | Pengikatan tulangan balok |
| Diajukan Oleh:
(Budi Santoso) |
Diperiksa Oleh:
(Andi Wijaya) |
Disetujui Oleh:
(Hendra Gunawan) |
|||
Dalam contoh di atas, terlihat jelas bahwa setiap item memiliki peruntukan yang spesifik. Kolom “Kode Item” sangat membantu untuk manajemen inventaris, karena sistem akan otomatis membaca stok yang tersedia dan riwayat harga pembelian terakhir.
Penting untuk diingat bahwa formulir ini hanyalah alat. Efektivitasnya sangat bergantung pada kedisiplinan tim Anda dalam mengisinya. Dengan data yang rapi sejak awal, proses seperti pembelian dan logistik akan berjalan jauh lebih mulus.
Anda bisa mendownload contoh formulir permintaan material melalui banner di bawah ini.
Download Formulir Permintaan Material Proyek Konstruksi Gratis
Unduh dan langsung gunakan dalam format pilihan Anda!
Kesimpulan
Form permintaan material proyek memegang peran penting dalam menjaga kelancaran arus material dan pengendalian biaya konstruksi. Tanpa sistem yang terstruktur, perusahaan berisiko menghadapi keterlambatan pekerjaan dan pembengkakan anggaran.
Dengan format yang terstandarisasi dan terintegrasi, perusahaan dapat memastikan setiap permintaan material sesuai kebutuhan dan rencana anggaran. Form ini membantu menjaga profitabilitas sekaligus meningkatkan efisiensi operasional proyek secara berkelanjutan.
FAQ tentang Formulir Permintaan Material Proyek
