Laporan harian proyek adalah dokumen yang menyediakan detail informasi penting mengenai progres pekerjaan pembangunan. Tujuan laporan ini untuk memastikan proyek berjalan sesuai rencana awal.
Namun, masih banyak perusahaan konstruksi yang tidak tahu betapa pentingnya laporan harian proyek konstruksi. Akibatnya, masih banyak keterlambatan penyusunan laporan, ketidakakuratan data, hingga kurangnya komunikasi antara tim lapangan dan manajemen.
Artikel ini menjelaskan secara detail bagaimana menyusun format laporan harian proyek yang efektif, lengkap dengan contoh dan langkah-langkah yang membantu menghasilkan laporan yang akurat dan terstruktur.
Apa itu Laporan Harian Proyek?
Laporan harian proyek adalah dokumen yang mencatat rangkuman kegiatan lapangan setiap hari, termasuk tenaga kerja yang hadir, penggunaan material, progres pekerjaan, kendala, risiko, serta tindakan yang dilakukan.
Isi laporan ini menampilkan kondisi aktual proyek secara real-time sehingga memudahkan pemantauan, quality control proyek, dan identifikasi masalah sejak awal.
Perannya penting untuk memastikan pekerjaan berjalan sesuai rencana dan standar yang ditetapkan. Dengan laporan harian yang konsisten, perusahaan dapat meningkatkan efisiensi, mempercepat pengambilan keputusan, dan memiliki bukti autentik untuk evaluasi maupun audit proyek.
Apa Fungsi dan Manfaat dari Laporan Harian Proyek?
Keuntungan melakukan laporan proyek setiap hari dapat berupa proses pengawasan dan pemantauan yang lebih aktif dan berurutan. Berikut adalah fungsi dan manfaat laporan harian proyek konstruksi lainnya yang harus Anda ketahui:
- Memudahkan evaluasi perkembangan rencana berdasarkan acuan yang tertulis dalam RKS proyek.
- Menjadi laporan kondisi proyek secara real-time.
- Menjadi acuan dalam pengambilan keputusan.
- Memudahkan proses kolaborasi tim dala pengerjaan konstruksi.
- Menjadi bahan evaluasi setelah proyek konstruksi selesai dikerjakan.
Format Laporan Harian Proyek

Menyusun laporan harian proyek dengan format yang jelas akan memudahkan pemantauan progres, identifikasi kendala, dan memastikan seluruh aktivitas terdokumentasi dengan baik. Berikut elemen-elemen utama yang perlu dicantumkan:
- Informasi Dasar Proyek: Berisi nama proyek, perusahaan terkait, lokasi pekerjaan, serta tanggal laporan.
- Deskripsi Kegiatan: Mencakup uraian aktivitas yang dilakukan, lokasi pekerjaan, volume, ukuran, dan satuan yang digunakan.
- Informasi Peralatan: Menjelaskan peralatan yang digunakan, kondisi peralatan, kebutuhan bahan bakar, serta catatan pemeliharaan.
- Informasi Bahan/Material: Daftar material yang terpakai, jumlah, satuan, serta keterangan tambahan bila ada perubahan pemakaian.
- Informasi Tenaga Kerja: Jumlah pekerja per kategori, jenis pekerjaan yang dilakukan, serta pembagian tugas di lapangan.
- Kondisi Lingkungan Kerja: Meliputi kondisi cuaca, durasi jam kerja, dan catatan terkait keselamatan atau insiden di lokasi proyek.
- Pencapaian dan Permasalahan: Menampilkan progres harian, pencapaian aktual, deviasi, kendala yang muncul, dan tindakan penanganan.
- Rencana Kerja Berikutnya: Berisi rencana aktivitas untuk hari selanjutnya, kebutuhan material, dan persiapan yang harus dilakukan.
- Verifikasi Laporan: Ditutup dengan tanda tangan dan nama penanggung jawab sebagai bukti keabsahan laporan.
Contoh Laporan Harian Proyek Konstruksi
Laporan proyek berfungsi mencatat aktivitas, kondisi lapangan, dan progres pekerjaan setiap hari. Dokumen ini membantu memantau perkembangan proyek, mengidentifikasi kendala, serta memastikan pelaksanaan berjalan efisien dan transparan.
Berikut contoh laporan progres proyek pembangunan dalam periode per hari berdasarkan skenario tersebut:

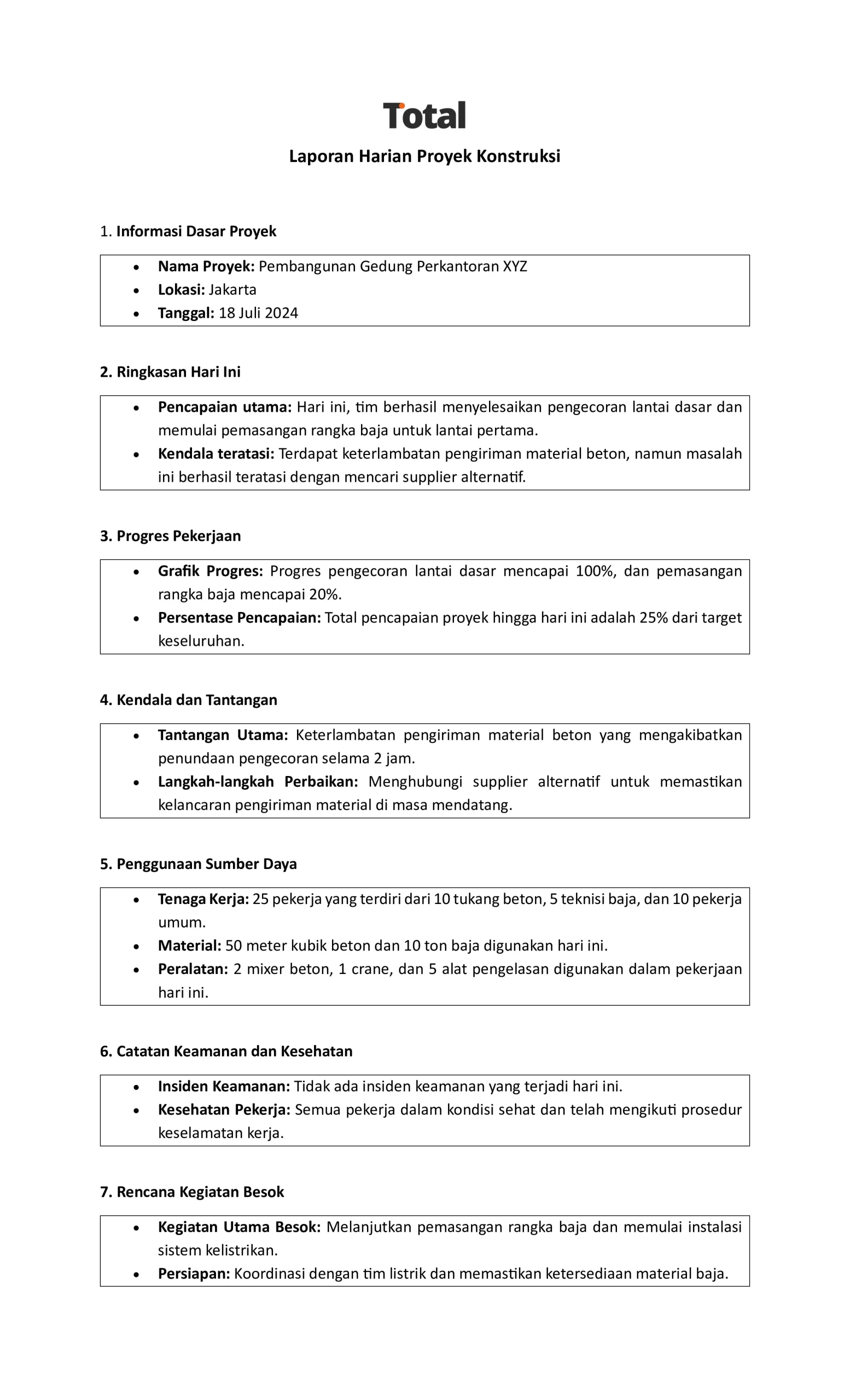

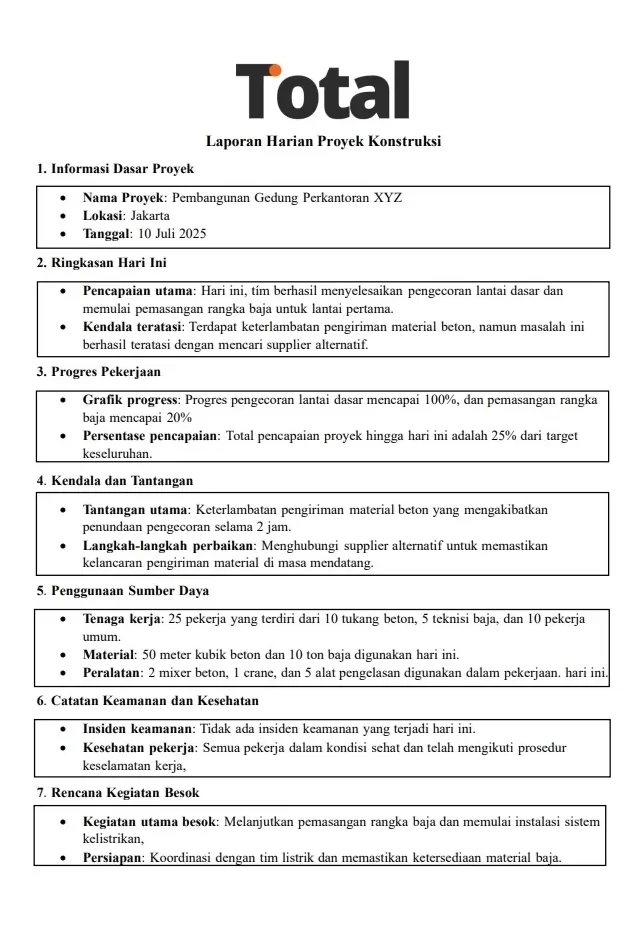

1. Contoh laporan harian proyek konstruksi secara umum

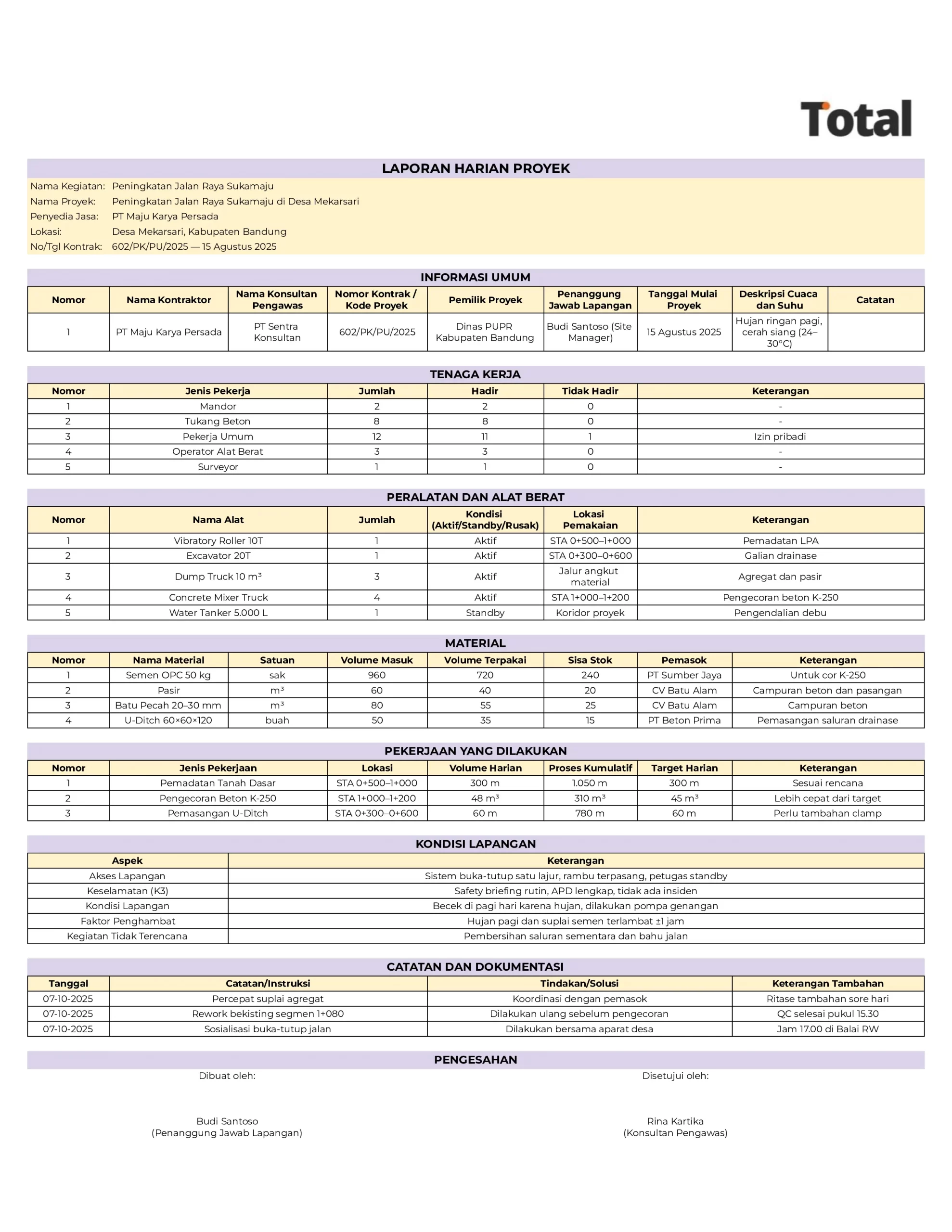

2. Contoh laporan kerja proyek pembangunan jalan
Proyek Peningkatan Jalan Raya Sukamaju di Desa Mekarsari, Kabupaten Bandung, bertujuan memperlancar akses transportasi warga melalui peningkatan kualitas jalan sepanjang 1,5 km. Dengan nilai kontrak Rp 4,85 miliar dari APBD 2025, pekerjaan meliputi pemadatan tanah dasar, pengecoran beton K-250, dan pembangunan drainase.
Berdasarkan laporan harian proyek konstruksi [ada 7 Oktober 2025, progres telah mencapai 75% meski sempat terkendala cuaca dan suplai material. Melalui pencatatan harian yang teratur, proyek berjalan efisien dan sesuai rencana. Berikut format laporan harian proyek konstruksi tersebut.

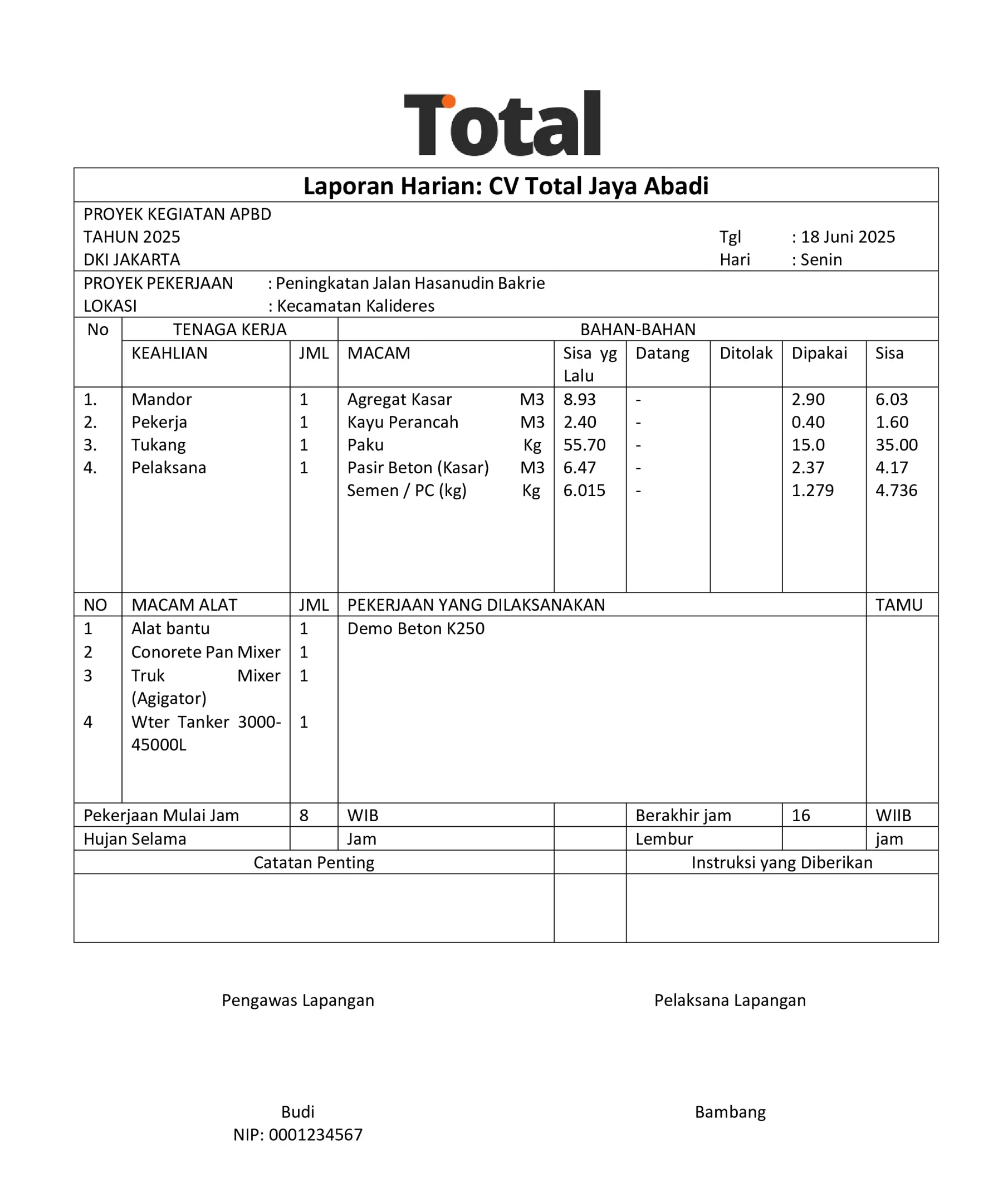

3. Contoh Laporan Harian Proyek Peningkatan Jalan

Laporan harian ini juga berfungsi sebagai dokumentasi penting yang untuk evaluasi dan audit di masa mendatang. Selain itu, penting untuk mengadakan laporan bulanan proyek untuk memantau proyek secara keseluruhan.
Permudah Pencatatan Laporan Proyek dengan Total

Anda ingin pencatatan laporan kerja harian proyek lebih cepat, rapi, dan efisien?
Software Konstruksi Total hadir sebagai solusi cerdas untuk menyederhanakan proses manajemen proyek konstruksi Anda, mulai dari perencanaan hingga pelaporan harian secara real-time dan menyeluruh dalam satu platform.
Total menyediakan fitur perbandingan anggaran antara rencana awal dan realisasi proyek yang sedang berjalan melalui aplikasi RAB bangunan. Proses pelaporan menjadi lebih akurat dan transparan, sehingga Anda bisa mengambil keputusan tepat tanpa menunggu lama.
Fitur:
- Monitoring proyek real-time: Pantau progres proyek secara harian dari satu dasbor terpadu, termasuk jadwal, eksekusi, dan anggaran.
- Laporan proyek lengkap & akurat: Buat dan akses laporan secara otomatis dengan data yang selalu ter-update dari berbagai divisi.
- Manajemen inventaris proyek: Cek ketersediaan material harian secara instan melalui aplikasi untuk mendukung kelancaran pekerjaan di lapangan.
- Kontrol anggaran harian: Pastikan penggunaan dana harian sesuai dengan rencana anggaran agar proyek tetap efisien dan terukur.
- Sistem terintegrasi untuk semua divisi: Semua tim proyek bisa berkolaborasi dalam satu sistem, mempercepat pelaporan tanpa hambatan komunikasi.
Kesimpulan
laporan harian proyek konstruksi merupakan dokumen yang memuat informasi detail tentang perkembangan dan kemajuan progres proyek per harinya. Memuat banyak komponen dengan fungsi krusial, laporan ini tidak bisa sembarang Anda buat.
Anda perlu kontrol dan visibilitas real-time, sehingga data laporan Anda benar-benar kredibel dan sesuai dengan kondisi lapangan. Salah satu alat bantu yang dapat Anda gunakan adalah software konstruksi Total. Ingin tahu lebih jauh tentangnya? Coba demo gratisnya sekarang juga!
Pertanyaan tentang Laporan Harian Proyek
Laporan harian proyek umumnya memuat identitas proyek, rincian pekerjaan (aktivitas, lokasi, volume, satuan), peralatan yang digunakan (jenis, konsumsi bahan bakar, kondisi), data material (jenis, satuan, jumlah), tenaga kerja (posisi, jumlah personel), kondisi lapangan (cuaca, jam kerja, insiden), serta catatan dan tanda tangan dari pihak kontraktor maupun pengawas proyek.
1. Identifikasi kebutuhan proyek
2. Tentukan format dan struktur laporan
3. Kumpulkan data dan informasi lapangan
4. Analisis dan evaluasi data
5. Susun laporan secara sistematis
6. Review dan distribusikan laporan
Laporan bulanan proyek adalah dokumen yang menyajikan ringkasan perkembangan dan status proyek dalam kurun waktu satu bulan.
