Laporan bulanan proyek konstruksi merupakan dokumen krusial yang menentukan apakah sebuah proyek berjalan sesuai rencana atau tidak. Tanpa pelaporan yang disiplin, risiko pembengkakan biaya meningkat signifikan.
Berdasarkan riset McKinsey, sekitar 79% proyek konstruksi mengalami pembengkakan biaya akibat kurangnya pemantauan berkala dan pelaporan yang disiplin.
Artikel ini menyiapkan pembahasan lengkap mengenai cara membuat laporan bulanan proyek konstruksi yang efektif. Dengan panduan ini, pengelola proyek dapat mempercepat pengambilan keputusan, dan memastikan proyek berjalan sesuai rencana.
Key Takeaways
Laporan bulanan proyek konstruksi adalah dokumen resmi yang merangkum progres, penggunaan sumber daya, dan kondisi keuangan proyek dalam satu periode secara terukur.
Laporan ini berfungsi sebagai alat pemantauan, pengendalian anggaran, dan evaluasi kinerja proyek agar pelaksanaan tetap sesuai rencana dan efisien.
Komponen utama laporan bulanan proyek mencakup ringkasan proyek, capaian, tantangan, perkembangan, dan data metrik untuk gambaran jelas bagi pemangku kepentingan.
Laporan bulanan proyek adalah dokumen resmi yang berisi ringkasan progres pekerjaan konstruksi dalam satu periode bulanan. Dokumen ini sering disebut juga sebagai monthly progress report dan membantu manajemen, kontraktor, maupun klien memantau perkembangan proyek secara terukur.
Isi laporan bulanan proyek biasanya mencakup capaian pekerjaan, penggunaan material, alokasi tenaga kerja, serta hambatan yang muncul di lapangan.
Laporan bulanan proyek membantu manajemen melihat progres, biaya, kendala, dan kebutuhan proyek dalam satu periode kerja. fungsi laporan bulanan proyek akan memberikan hasil pemantauan perkembangan proyek yang membawa manfaat berupa:
Memantau kemajuan proyek: Laporan akan memberikan gambaran tentang pekerjaan yang telah diselesaikan, perbandingan dengan jadwal yang direncanakan, dan penilaian apakah proyek berada di jalur yang benar.
Mengelola anggaran dan sumber daya: Membantu memantau pengeluaran proyek agar tetap sesuai anggaran yang ditetapkan melalui aplikasi pembukuan untuk bisnis yang komprehensif.
Mengidentifikasi masalah dan tindakan korektif: Menunjukkan kendala yang muncul dan langkah perbaikan yang diambil selama periode laporan.
Menilai kinerja dan perencanaan masa depan: Metode earned value management (EVM) memungkinkan tim mengevaluasi kinerja biaya dan jadwal proyek secara bersamaan. Hasilnya menjadi dasar untuk merencanakan langkah strategis periode berikutnya.
Perbandingan Laporan Proyek Berdasarkan Periode
Laporan proyek konstruksi terbagi menjadi tiga jenis berdasarkan periode dan tujuannya. Kenali perbedaan ketiganya agar setiap laporan sampai ke pihak yang tepat dengan tingkat detail yang sesuai.
Jenis Laporan
Waktu Penyusunan
Fokus Utama
Isi Laporan
Pengguna Utama
Laporan harian proyek
Setiap hari kerja
Aktivitas operasional di lapangan
Pekerjaan, tenaga kerja, material, cuaca, alat, dan kendala harian
Pelaksana, mandor, dan pengawas lapangan
Laporan mingguan proyek
Setiap minggu
Evaluasi progres jangka pendek
Rekap pekerjaan mingguan, target, realisasi, deviasi, dan rencana berikutnya
Site manager dan project manager
Laporan bulanan proyek
Setiap akhir bulan
Kinerja proyek secara menyeluruh
Progres kumulatif, biaya, material, tenaga kerja, deviasi, kendala, dan tindakan korektif
Project manager, kontraktor, konsultan, dan pemilik proyek
Laporan akhir proyek
Setelah proyek selesai
Hasil akhir dan evaluasi proyek
Realisasi akhir, serah terima, perubahan pekerjaan, dokumentasi, dan evaluasi
Kontraktor, konsultan, pemilik proyek, dan auditor
Komponen dan Format Laporan Bulanan
Komponen Laporan Bulanan Proyek
5 Komponen Penting dalam Laporan Bulanan Proyek Konstruksi
Laporan bulanan proyek konstruksi perlu memuat ringkasan, progres, kendala, dan data utama agar manajemen lebih mudah menilai kondisi proyek.
1) Ringkasan proyek
Menjelaskan status umum proyek, tujuan pekerjaan, dan rencana kerja bulan ini agar pembaca langsung memahami kondisi proyek.
2) Capaian
Menyoroti target, milestone, dan pencapaian utama yang berhasil diraih selama periode laporan bulanan.
3) Tantangan
Menguraikan hambatan yang dihadapi tim, seperti keterlambatan material, kendala tenaga kerja, atau isu lapangan beserta tindak lanjutnya.
4) Perkembangan
Menyajikan progres proyek, termasuk timeline, anggaran, penggunaan SDM, dan perubahan penting selama bulan berjalan.
5) Data dan metrik
Menyediakan data kuantitatif seperti persentase progres, deviasi jadwal, realisasi biaya, produktivitas tenaga kerja, dan indikator mutu untuk mendukung evaluasi proyek.
Tip cepat: Gunakan format laporan yang sama setiap bulan agar progres, biaya, dan kendala proyek lebih mudah dibandingkan dari satu periode ke periode berikutnya.
Untuk menyusun laporan bulanan proyek konstruksi yang profesional dan mudah dipahami, Anda perlu mengikuti struktur laporan yang umum digunakan oleh manajemen proyek. Format ini membantu menyajikan progres, isu, dan rencana kerja dan syarat (RKS) proyek secara sistematis.
Format laporan bulanan proyek konstruksi harus membantu pembaca membandingkan rencana dengan kondisi aktual di lapangan. Karena itu, laporan perlu memuat data pekerjaan, progres, penggunaan material, serta kendala dan tindak lanjut dalam struktur yang konsisten.
1. Laporan Pekerjaan Bulanan
Laporan pekerjaan bulanan merangkum seluruh aktivitas konstruksi yang dilakukan selama satu periode. Setiap pekerjaan sebaiknya dicatat berdasarkan area, jenis pekerjaan, volume, satuan, dan status penyelesaiannya.
Informasi yang perlu dicantumkan dalam laporan pekerjaan bulanan meliputi:
nama atau uraian pekerjaan;
lokasi dan area pekerjaan;
volume rencana dan realisasi;
satuan pekerjaan;
tanggal mulai dan selesai;
status pekerjaan; dan
penanggung jawab atau PIC.
Susunan tersebut membantu project manager mengetahui pekerjaan yang sudah selesai, masih berjalan, atau belum dimulai selama periode pelaporan.
2. Laporan Progress Pekerjaan
Laporan progress pekerjaan menunjukkan perbandingan antara target dan realisasi proyek. Bagian ini perlu menampilkan progres bulan berjalan, progres kumulatif, serta deviasi terhadap jadwal yang telah disepakati.
Format laporan progress proyek setidaknya memuat:
bobot setiap pekerjaan;
target progres bulanan;
realisasi progres bulanan;
progres kumulatif;
persentase deviasi; dan
status sesuai jadwal, terlambat, atau lebih cepat.
Gunakan persentase dan kurva S jika proyek memiliki banyak paket pekerjaan. Penyajian visual tersebut memudahkan pemilik proyek melihat tren keterlambatan tanpa memeriksa seluruh data teknis satu per satu.
3. Laporan Penggunaan Material dan Tenaga Kerja
Laporan penggunaan material mencatat jumlah bahan yang diterima, dipakai, dan tersisa selama satu bulan. Data ini perlu disandingkan dengan jumlah tenaga kerja agar manajemen dapat menilai apakah pemakaian sumber daya sesuai dengan progres yang dicapai.
Komponen yang sebaiknya tersedia dalam bagian ini mencakup:
nama material dan satuan;
stok awal, material masuk, pemakaian, dan stok akhir;
jumlah tenaga kerja berdasarkan keahlian;
jam atau hari kerja;
lokasi penggunaan sumber daya; dan
selisih antara kebutuhan dan realisasi.
Pencatatan yang konsisten membantu tim mendeteksi pemborosan material, kekurangan stok, atau ketidakseimbangan antara jumlah pekerja dan volume pekerjaan.
4. Laporan Kendala dan Tindakan Korektif
Laporan kendala proyek tidak cukup hanya menyebutkan masalah yang muncul. Setiap kendala harus dilengkapi dengan dampak, tindakan korektif, penanggung jawab, tenggat penyelesaian, dan status tindak lanjut.
Gunakan format berikut untuk mencatat setiap kendala:
tanggal dan lokasi kejadian;
deskripsi kendala;
penyebab utama;
dampak terhadap waktu, biaya, atau mutu;
tindakan korektif;
PIC dan target penyelesaian; serta
status terbuka, dipantau, atau selesai.
Dengan format tersebut, laporan bulanan tidak hanya menjadi catatan progres, tetapi juga alat pengendalian proyek. Setelah seluruh komponen ditentukan, tahap berikutnya adalah menyusun data tersebut melalui proses pembuatan laporan yang sistematis.
Cara Membuat Laporan Bulanan Proyek Konstruksi
Laporan bulanan proyek konstruksi dibuat dengan mengumpulkan data progres, biaya, kendala, dokumentasi lapangan, dan rencana kerja bulan berikutnya. Laporan dapat memberi gambaran jelas tentang status proyek dan membantu manajemen mengambil keputusan lebih cepat.
Rekap seluruh laporan harian dan mingguan selama satu bulan, termasuk berita acara kemajuan, data material dari gudang, dan dokumentasi foto per area pekerjaan. Pastikan site diary (buku harian proyek) sudah lengkap karena menjadi sumber utama data aktual di lapangan. Cocokkan realisasi volume dengan Bill of Quantity (BoQ) kontrak agar setiap item pekerjaan dapat dilacak secara akurat.
2. Hitung progres fisik dan deviasi
Bandingkan volume pekerjaan yang terealisasi dengan target rencana menggunakan bobot pekerjaan dari RAB, lalu catat penyebab deviasi secara spesifik. Perbandingan realisasi vs rencana ini menjadi inti dari laporan progres fisik. Gunakan indikator seperti Cost Performance Index (CPI) dan Schedule Performance Index (SPI) untuk mengukur efisiensi biaya dan ketepatan jadwal secara kuantitatif.
3. Susun laporan keuangan proyek
Rekap seluruh pengeluaran aktual bulan berjalan yang berisi material, upah, sewa alat, dan biaya subkontraktor, lalu bandingkan dengan anggaran yang dialokasikan. Sajikan perbandingan budget vs actual dalam format tabel agar deviasi biaya langsung terlihat oleh manajemen.
4. Perbarui S-Curve dan jadwal proyek
Plot realisasi progres kumulatif ke dalam grafik S-Curve proyek untuk memperlihatkan posisi aktual proyek terhadap kurva rencana. Tampilkan juga kurva-S biaya agar tren pengeluaran kumulatif terbandingkan langsung dengan rencana anggaran. Jika kurva realisasi berada di bawah rencana, lampirkan analisis penyebab dan langkah percepatan yang akan diambil.
5. Dokumentasikan risiko dan tindakan korektif
Catat setiap kendala bulan berjalan beserta tindakan yang sudah diambil, seperti perubahan metode kerja atau penambahan shift. Sertakan juga punch list yang berisi item pekerjaan belum tuntas atau perlu perbaikan agar tidak terbawa ke periode berikutnya.
6. Review, finalisasi, dan distribusikan
Lakukan pengecekan menyeluruh bersama tim untuk memastikan angka fisik, keuangan, dan jadwal sudah konsisten. Distribusikan laporan tepat waktu karena keterlambatan sering menghambat persetujuan progress billing dari owner.
Laporan Bulanan Manual vs Otomatis: Mana yang Lebih Efisien?
Banyak perusahaan kontraktor masih menyusun laporan proyek per hari atau bahkan laporan proyek bulanan secara manual dengan spreadsheet. Namun, semakin kompleks proyek, metode ini makin terbukti tidak efisien.
Di sisi lain, sistem otomatis seperti software konstruksi menawarkan kecepatan, akurasi, dan integrasi data yang jauh lebih baik. Agar lebih mudah memahami perbedaannya, kami sajikan perbandingan laporan manual dan otomatis dalam tabel ringkas.
Aspek
Laporan Bulanan Manual
Laporan Bulanan Otomatis
Waktu Penyusunan
Rata-rata 1–3 hari kerja per laporan karena harus mengumpulkan data dari berbagai sumber lalu menyalin ke spreadsheet satu per satu.
Cukup 15–30 menit untuk generate laporan karena data progres, logistik, dan keuangan sudah terintegrasi dalam satu sistem.
Opportunity Cost PM
Waktu PM banyak tersita untuk mengumpulkan, mengecek, dan menggabungkan laporan dari beberapa proyek. Semakin banyak proyek aktif, semakin besar waktu yang hilang untuk pekerjaan administratif.
Sistem otomatis dapat menarik data dari semua proyek aktif dan menghasilkan laporan konsolidasi dalam hitungan menit, sehingga PM bisa fokus pada problem-solving dan pengambilan keputusan di lapangan.
Tingkat Akurasi
Risiko human error tinggi pada proses salin-tempel antar file, terutama saat mencocokkan angka RAB, realisasi, dan progres fisik secara manual.
Data ditarik langsung dari modul terkait tanpa input ulang sehingga angka progres, biaya, dan jadwal selalu konsisten antar bagian laporan.
Audit Trail & Revisi
Tidak ada riwayat perubahan otomatis. Jika ada revisi, sulit melacak siapa mengubah angka apa dan kapan.
Setiap perubahan tercatat lengkap dengan timestamp dan user, memudahkan audit internal maupun verifikasi dari owner.
Konsistensi Antar Periode
Format sering berubah tergantung siapa yang menyusun, sehingga perbandingan progres bulan ke bulan menjadi sulit.
Template terkunci memastikan format seragam setiap bulan, sehingga tren progres dan deviasi langsung terbandingkan.
Integrasi Data Lapangan
Data harian, material gudang, dan keuangan dikumpulkan terpisah lalu digabung manual, rawan duplikasi atau data terlewat.
Data dari laporan harian, inventaris, dan keuangan otomatis tertarik ke satu dashboard tanpa proses salin-tempel.
Skalabilitas Multi-Proyek
Setiap proyek butuh admin pelaporan tersendiri. Mengelola 5+ proyek simultan dengan spreadsheet sangat membebani tim.
Satu sistem menangani seluruh proyek sekaligus dengan filter per lokasi, sehingga manajemen bisa membandingkan performa antar proyek secara langsung.
Contoh Laporan Bulanan Proyek Konstruksi
Laporan bulanan proyek konstruksi berisi ringkasan progres pekerjaan, penggunaan anggaran, kendala lapangan, dan rencana tindak lanjut dalam satu periode. Dokumen ini membantu owner, kontraktor, dan manajemen proyek melihat kondisi proyek secara lebih terukur.
Agar lebih jelas, mari kita lihat contoh format laporan kerja bulanan proyek. Kita akan menggunakan skenario pembangunan gedung perkantoran sebagai contoh. Proyek ini dimulai pada bulan Januari dan diperkirakan selesai dalam 12 bulan.

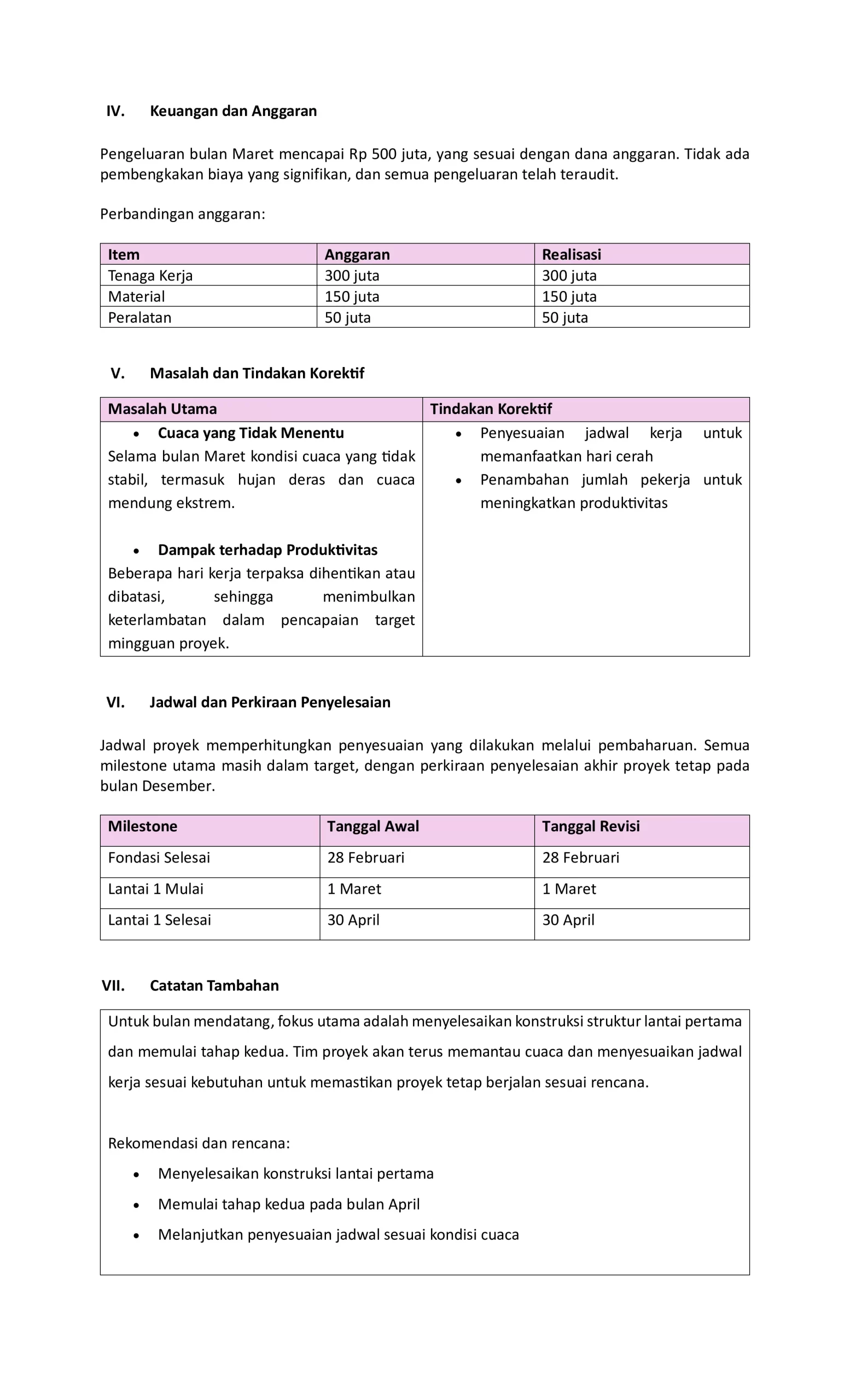

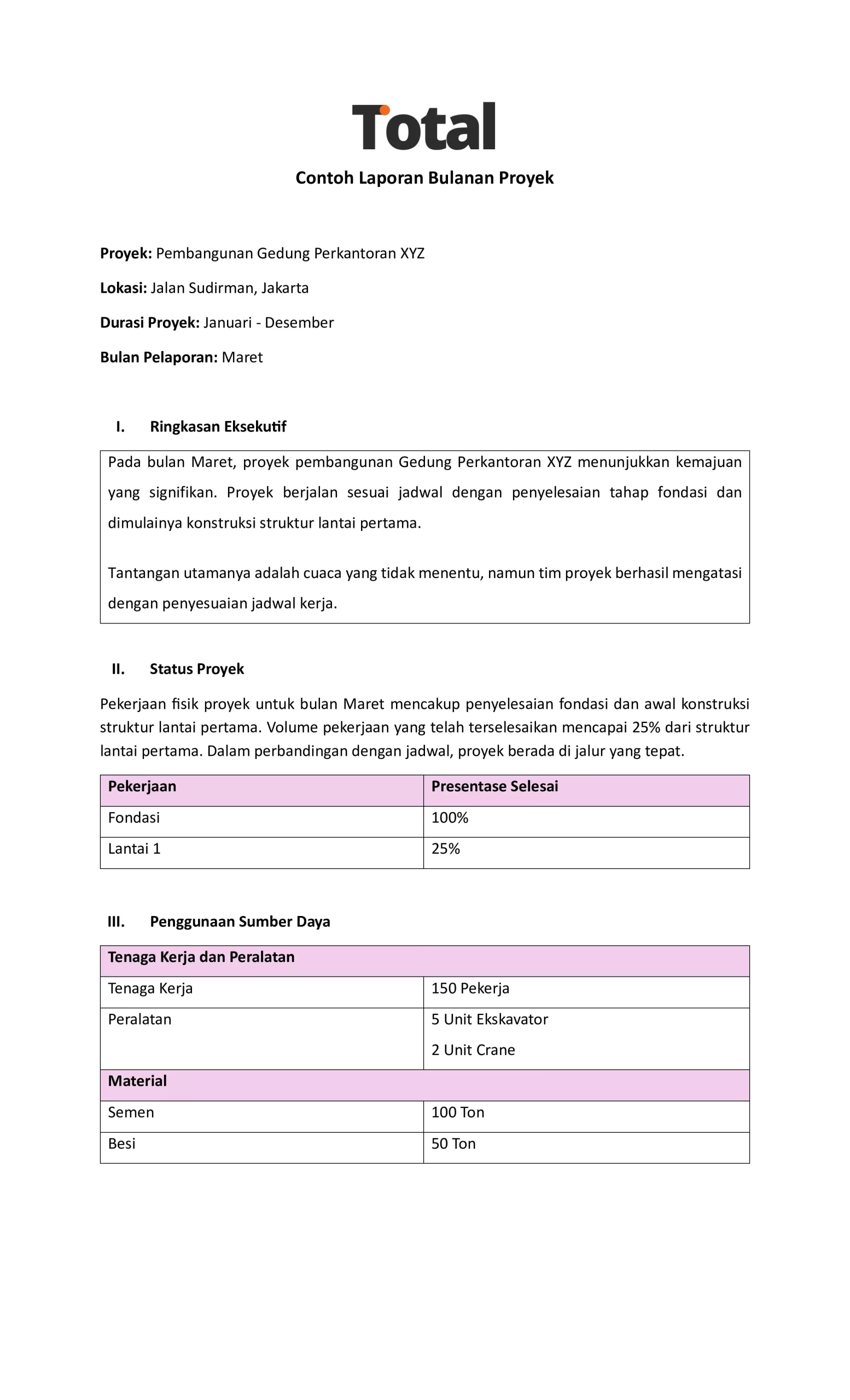

Berikut adalah contoh laporan proyek konstruksi bulanan untuk bulan Maret:
Contoh Laporan Bulanan Proyek
Unduh dan langsung gunakan sesuai format yang Anda inginkan.
Total
Jalan Balikpapan Raya No. 9 A – C, Daerah Khusus Ibukota Jakarta 10160
Telp. 021-5099 6750 Email: hello@hashmicro.co.id
Laporan Bulanan Proyek
No
Tenaga
Barang Masuk-Keluar
Hasil Pelaksanaan
Tenaga
Jumlah
Jenis Bahan
Jumlah
Sisa Bahan
Bahan
Bahan
Jumlah
Sisa s/d Hari
Jumlah
Jenis
Satuan
Volume
1
2
3
4
Jumlah
Keadaan Cuaca, Banjir, Kerja Lembur
Keterangan Kerja/Tidak Kerja
Peralatan yang Digunakan
Kerja
Jam: …
s/d
Jam: …
Nama Peralatan
Jumlah
Hujan Besar
Jam: …
s/d
Jam: …
Cuaca Baik
Jam: …
s/d
Jam: …
Banjir
Jam: …
s/d
Jam: …
Kerja Lembur
Jam: …
s/d
Jam: …
Disetujui Pengawas Daerah (………………..)
Dicek oleh Pengawas Lapangan 1 (………………..)
Dibuat oleh Pelaksana (………………..)
Setelah memahami struktur dan cara membuat laporan bulanan proyek konstruksi, Anda perlu memahami perbandingan antara membuat laporan bulanan secara manual vs otomatis agar dapat memaksimalkan produktivitas dan efisiensi operasional.
Tips Membuat Laporan Bulanan Proyek Konstruksi yang Efektif
Laporan bulanan yang baik harus membantu manajemen memahami kondisi proyek dan menentukan tindakan berikutnya. Terapkan tips berikut agar laporan lebih akurat, konsisten, dan mudah dievaluasi.
1. Gunakan Format Laporan yang Konsisten
Gunakan susunan kolom, istilah, satuan, dan periode pencatatan yang sama setiap bulan. Konsistensi memudahkan pembaca membandingkan progres dan menemukan perubahan penting antarperiode.
2. Validasi Data Sebelum Laporan Diterbitkan
Cocokkan volume pekerjaan, penggunaan material, jumlah tenaga kerja, dan dokumentasi dengan catatan mandor atau site engineer. Verifikasi ini mengurangi perbedaan antara laporan dan kondisi aktual proyek.
3. Bandingkan Target dengan Realisasi Proyek
Tampilkan target, realisasi, progres kumulatif, dan deviasi setiap pekerjaan. Perbandingan tersebut membantu manajemen menilai apakah proyek berjalan sesuai jadwal.
4. Jelaskan Penyebab Setiap Deviasi
Jika realisasi tertinggal, jelaskan penyebabnya secara spesifik, seperti keterlambatan material, cuaca, perubahan desain, atau kekurangan tenaga kerja. Cantumkan pula dampak dan tindakan korektif yang direncanakan.
5. Sertakan Visualisasi dan Dokumentasi Lapangan
Gunakan grafik progres, kurva S, atau tabel ringkas untuk memperjelas perkembangan proyek. Lengkapi laporan dengan foto bertanggal serta keterangan lokasi dan item pekerjaan.
6. Buat Ringkasan Eksekutif yang Singkat
Tempatkan ringkasan satu halaman pada awal laporan yang memuat progres utama, deviasi, kendala kritis, dan rencana bulan berikutnya. Bagian ini membantu pemilik proyek memahami kondisi terbaru dengan cepat.
7. Tetapkan PIC dan Tenggat Tindak Lanjut
Setiap kendala dan tindakan korektif harus memiliki penanggung jawab serta target penyelesaian. Cantumkan status tindak lanjut agar masalah yang belum selesai tetap dipantau pada periode berikutnya.
Penerapan tips tersebut membuat laporan bulanan berfungsi sebagai alat evaluasi dan pengendalian proyek, bukan sekadar dokumentasi rutin.
Kesimpulan
Laporan bulanan proyek konstruksi adalah alat penting yang membantu tim memantau kemajuan pekerjaan dan mengambil tindakan korektif sebelum masalah berkembang. Dengan menggunakan format yang tepat, proyek lebih mudah dikendalikan.
Jika laporan bulanan proyek konstruksi masih dibuat secara manual, pertimbangkan untuk beralih ke sistem konstruksi otomatis yang terintegrasi agar proses pelaporan menjadi lebih cepat dan efisien. Dengan begitu, tim proyek dapat lebih fokus pada eksekusi pekerjaan di lapangan.
Pertanyaan tentang Laporan Bulanan Proyek Konstruksi
Laporan bulanan proyek konstruksi wajib memuat ringkasan eksekutif, progres fisik kumulatif beserta bobot pekerjaan, laporan keuangan (realisasi vs anggaran), kurva-S, dokumentasi foto per area, serta catatan risiko dan tindakan korektif. Rencana kerja bulan berikutnya juga harus disertakan sebagai dasar evaluasi periode selanjutnya.
Laporan harian mencatat aktivitas operasional, jumlah tenaga kerja, cuaca, dan kendala hari tersebut, disusun oleh site engineer dalam 15–30 menit. Laporan mingguan merangkum progres dan rencana pekan depan, disusun oleh site manager dalam 1–3 jam. Laporan bulanan bersifat komprehensif, mencakup progres kumulatif, laporan keuangan, dan S-Curve untuk kebutuhan manajemen dan owner, disusun oleh project manager dalam 1–3 hari kerja.
Deviasi jadwal dihitung menggunakan Schedule Performance Index (SPI), yaitu earned value dibagi planned value. Jika SPI kurang dari 1, proyek terlambat dari jadwal. Deviasi biaya dihitung menggunakan Cost Performance Index (CPI), yaitu earned value dibagi actual cost. Jika CPI kurang dari 1, pengeluaran proyek melebihi anggaran. Kedua indikator ini sebaiknya dicantumkan dalam setiap laporan bulanan agar manajemen bisa mengambil tindakan korektif lebih awal.
Software ERP konstruksi seperti Total ERP, Procore, dan Oracle Primavera dapat menghasilkan laporan bulanan secara otomatis dari data progres, logistik, dan keuangan yang sudah terintegrasi. Total ERP menawarkan keunggulan berupa modul konstruksi yang terhubung langsung dengan manajemen inventaris dan akuntansi, sehingga data laporan tidak perlu disalin manual antar sistem.
Idealnya, laporan bulanan didistribusikan paling lambat tanggal 5 bulan berikutnya. Keterlambatan distribusi sering menghambat proses persetujuan progress billing dari owner dan memperlambat pencairan termin pembayaran. Menggunakan sistem pelaporan otomatis dapat mempersingkat waktu penyusunan dari 1–3 hari menjadi kurang dari 30 menit.
Need Business Templates?
Get the Complete Selection!
Benefits of Using HashMicro Solutions:
Access thousands of ready-to-use templates
Customize templates to fit your business’s unique needs
Berangkat dari pengalaman sekitar 6 tahun di topik operasi, Mangku Luhur membahas manufacturing serta konteks operasional di construction dan mining. Area fokus mencakup perencanaan produksi, kapasitas, maintenance teknis, dan project/operations management dengan gaya penulisan yang aplikatif.
Taufik adalah Senior Consultant ERP untuk sektor konstruksi dan pertambangan dengan pengalaman lebih dari 12 tahun. Latar belakangnya di Teknik Sipil dan Magister Manajemen Universitas Indonesia (UI) dipadukan dengan sertifikasi Project Management Professional (PMP), membekalinya keahlian dalam mengelola implementasi sistem ERP di proyek infrastruktur dan tambang berskala besar.
