Proyek konstruksi sering menghadapi tantangan berupa pembengkakan biaya dan keterlambatan jadwal. Kondisi ini umumnya muncul ketika tim proyek tidak memiliki visibilitas yang jelas terhadap perkembangan pekerjaan di lapangan.
Permasalahan tersebut semakin terasa saat laporan progres masih disusun secara manual dan data tersebar di berbagai sumber. Proses analisis menjadi lebih lambat, potensi kesalahan meningkat, dan penyimpangan sulit terdeteksi sejak dini.
Menurut studi McKinsey & Company, proyek konstruksi berskala besar rata-rata mengalami pembengkakan anggaran serta penyimpangan jadwal dari rencana awal. Temuan ini menunjukkan bahwa kualitas dan ketepatan laporan progres berpengaruh langsung pada kinerja proyek.
Key Takeaways
Laporan progres proyek berfungsi sebagai alat kontrol untuk memantau kinerja biaya, waktu, dan pekerjaan secara simultan, bukan sekadar dokumentasi rutin.
Data progres yang tidak terstruktur dan tidak diperbarui secara konsisten dapat meningkatkan risiko cost overrun dan keterlambatan proyek.
Laporan yang jelas dan tepat waktu membantu manajemen mendeteksi penyimpangan lebih awal dan mengambil tindakan korektif.
Mengenal Laporan Progres Proyek Konstruksi
Laporan progres proyek konstruksi adalah dokumen yang mencatat perkembangan pekerjaan secara berkala. Laporan ini digunakan untuk melihat apakah pelaksanaan proyek masih berjalan sesuai dengan rencana dari sisi waktu, biaya, dan mutu pekerjaan.
Dalam praktiknya, laporan progres membantu manajemen memantau kinerja proyek berdasarkan target yang telah ditetapkan. Informasi mengenai kemajuan fisik, waktu, dan biaya menjadi dasar evaluasi kondisi proyek secara objektif.
Bagi pengambil keputusan, ketepatan data dalam laporan progres sangat penting. Laporan yang disusun secara manual berisiko menyajikan informasi yang sudah tidak relevan saat digunakan, sehingga pengendalian biaya dan jadwal menjadi kurang efektif.
Peran Laporan Progres dalam Pengendalian Proyek Konstruksi

Laporan progres proyek memastikan transparansi dan akuntabilitas di antara semua pemangku kepentingan, sehingga mengurangi risiko miskomunikasi dan kesalahan. Selain itu, laporan ini membantu manajemen melakukan kontrol biaya dan waktu serta mendeteksi penyimpangan sejak dini agar proyek tetap on‑track.
Berikut adalah penjelasan lengkap mengenai fungsi laporan progress proyek:
1. Pemantauan real-time
Laporan progres proyek berfungsi memberikan pembaruan kondisi pekerjaan secara berkala. Informasi ini membantu manajemen memantau kesesuaian pelaksanaan dengan rencana serta merespons kendala di lapangan lebih cepat.
2. Transparansi dan akuntabilitas
Melalui laporan progres, seluruh pemangku kepentingan dapat melihat perkembangan proyek secara jelas. Kejelasan informasi ini membantu membagi tanggung jawab dengan lebih terukur dan mengurangi potensi miskomunikasi antar pihak.
3. Pengambilan keputusan yang lebih baik
Data progres yang terdokumentasi dengan baik menjadi dasar pengambilan keputusan yang lebih objektif. Riwayat dan tren proyek membantu manajer menilai dampak setiap keputusan terhadap kinerja proyek ke depan.
4. Kontrol biaya dan waktu
Pemantauan progres secara rutin memudahkan identifikasi penyimpangan biaya maupun jadwal sejak dini. Dengan begitu, langkah korektif dapat dilakukan sebelum keterlambatan atau pembengkakan biaya semakin besar.
5. Komunikasi yang efektif
Laporan progres proyek membantu menyelaraskan informasi antar tim dan pemangku kepentingan. Penyajian data yang terstruktur memudahkan penyampaian status, pencapaian, serta kendala proyek secara konsisten.
Komponen Utama dalam Laporan Progres Proyek Konstruksi
Laporan progres proyek merupakan dokumen penting yang juga membutuhkan perincian informasi yang berfungsi untuk menjelaskan rincian progres proyek. Berikut ini adalah komponen laporan proyek yang wajib tersedia dalam laporan progres proyek konstruksi Anda:
1. Judul laporan
Pada bagian awal atau atas laporan, judul kegiatan proyek harus Anda tulis untuk menjelaskan keseluruhan informasi dalam laporan tersebut. Judul laporan juga harus memuat proyek yang akan Anda laporkan, seperti “Laporan Progres Proyek Pembangunan Gedung B”.
2. Informasi umum proyek
Bagian ini mencakup informasi dasar atau gambaran singkat tentang proyek, seperti nama proyek, tujuan proyek, perkiraan tanggal, dan lokasi proyek. Hal ini penting untuk memberikan penjelasan singkat mengenai proyek yang sedang Anda jalankan pada laporan progres.
3. Ringkasan umum laporan progres proyek
Komponen ini memberikan penjelasan dan gambaran umum mengenai detail proyek, seperti status terkini, masalah yang Anda hadapi, dan langkah-langkah proyek ke depan. Biasanya Anda hanya perlu tulis secara singkat dan jelas, mengacu pada dokumen perencanaan seperti RKS proyek.
4. Status kemajuan dan pencapaian
Elemen ini berisikan rincian informasi pekerjaan yang telah Anda selesaikan dalam periode laporan, seperti penyelesaian tugas-tugas penting dan presentase penyelesaian pekerjaan. Data progres biasanya dibandingkan dengan target dalam dokumen seperti BOQ untuk memastikan kesesuaian.
5. Masalah dan rencana tindak lanjut
Komponen laporan proyek ini menjelaskan masalah yang Anda hadapi saat berlangsungnya proyek selama periode tertentu, seperti masalah teknis dan masalah sumber daya. Disertakan juga rencana perbaikan atau solusi yang Anda ambil untuk penyelesaian masalah tersebut.
6. Anggaran dan sumber daya
Bagian ini menyertakan rincian informasi dari analisis keuangan proyek selama periode tertentu, termasuk anggaran proyek, penggunaan sumber daya, dan potensi penyimpangan anggaran. Menyertakan perbandingan anggaran yang telah direncanakan dengan realisasi.
7. Tanda tangan dan persetujuan laporan progres proyek
Bagian ini berisikan lampiran tanda persetujuan berupa tanda tangan, stampel, dan tanda pengenal lainnya yang menjadi penanggung jawab proyek, seperti manajer proyek, ketua, dan pihak terkait lainnya.
Cara Menyusun Laporan Progres Proyek Konstruksi Secara Efektif

Menyusun laporan progres memerlukan data yang akurat dan penyajian yang terstruktur. Dengan pendekatan yang sistematis, laporan dapat digunakan sebagai alat pemantauan proyek sekaligus dasar pengambilan keputusan.
1. Tentukan fokus dan tujuan laporan
Langkah pertama dalam membuat laporan adalah menetapkan fokus utamanya. Apakah laporan ini bertujuan untuk meninjau keseluruhan kemajuan proyek, menilai efisiensi waktu dan biaya, atau mengukur performa tim?
2. Gunakan informasi yang valid dan terbaru
Kumpulkan seluruh data, termasuk contoh laporan quality control secara akurat dan terkini. Data utama dalam laporan ini mencakup tahap-tahap proyek, evaluasi kinerja, serta informasi dari sistem pemantauan proyek.
3. Bangun struktur laporan yang sistematis
Rancang laporan dengan alur yang logis dan mudah dipahami. Mulailah dengan ringkasan umum mengenai status proyek, dilanjutkan dengan uraian rinci per tahapan, kendala yang muncul, serta solusi atau tindak lanjut yang direncanakan.
4. Gunakan format visual
Sajikan informasi penting melalui grafik, tabel, atau diagram agar lebih mudah dipahami. Bertujuan memperjelas perkembangan proyek dan membantu pembaca memahami indikator kinerja serta pencapaian milestone secara cepat.
5. Lakukan tinjauan ulang sebelum finalisasi laporan progres proyek
Pastikan sudah memverifikasi semua informasi sebelum menyampaikan laporan, termasuk memastikan tidak ada kesalahan data dan seluruh informasi penting tercantum lengkap serta akurat.
Contoh Laporan Progres Proyek Konstruksi (Mingguan & Bulanan)
Template laporan mingguan dan bulanan memberikan panduan terstandarisasi dalam mencatat progres proyek. Format ini memudahkan evaluasi serta memastikan seluruh pihak memiliki pemahaman yang konsisten terhadap status proyek.
Berikut adalah contoh laporan progres proyek yang dapat Anda gunakan sebagai panduan berserta template yang dapat Anda download:

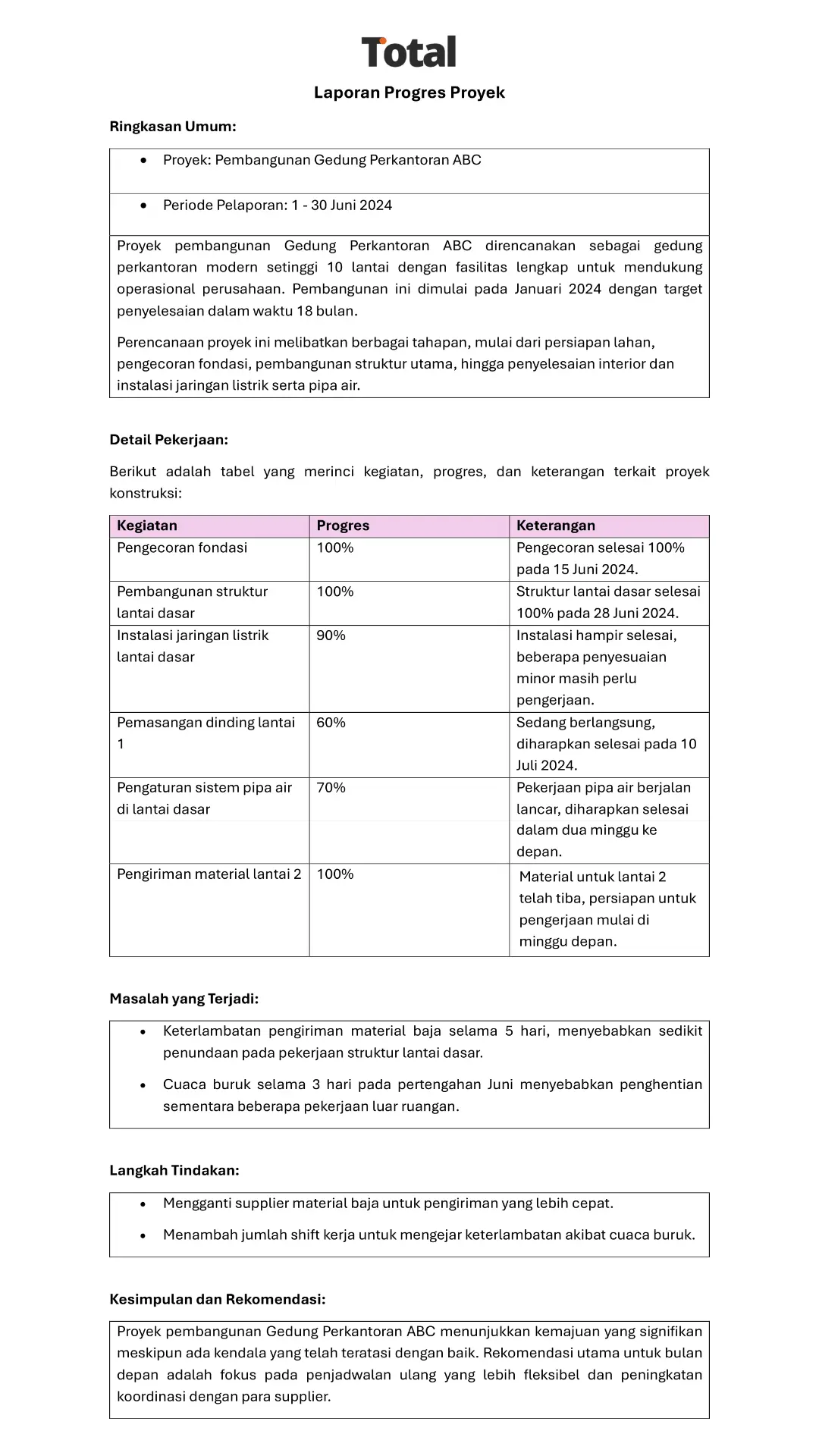

Laporan Progres Proyek Mingguan

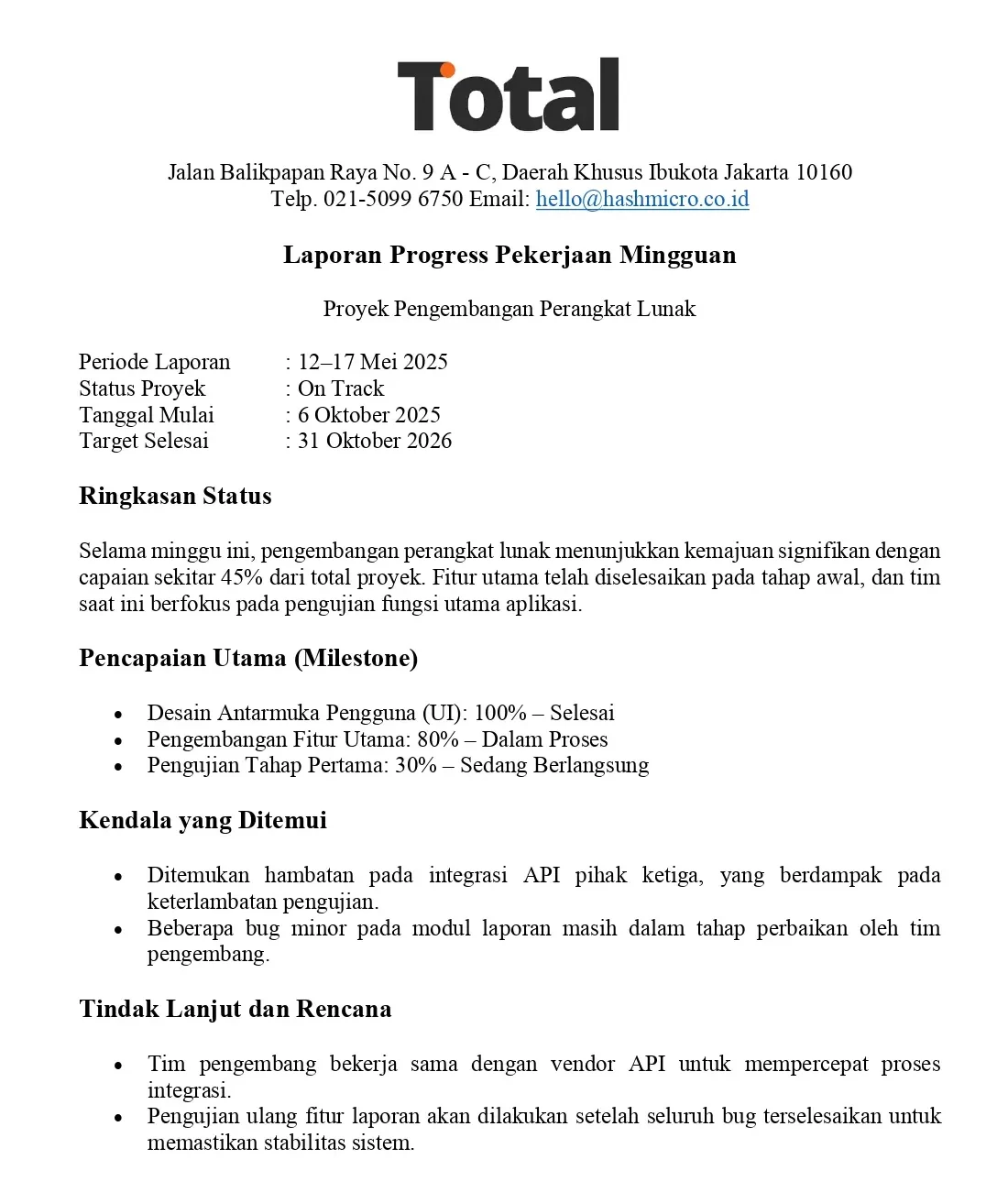

Laporan Progres Pekerjaan Mingguan
Klik untuk download contoh template laporan progres proyek mingguan Anda sekarang, gratis!

Laporan Progres Proyek Bulanan

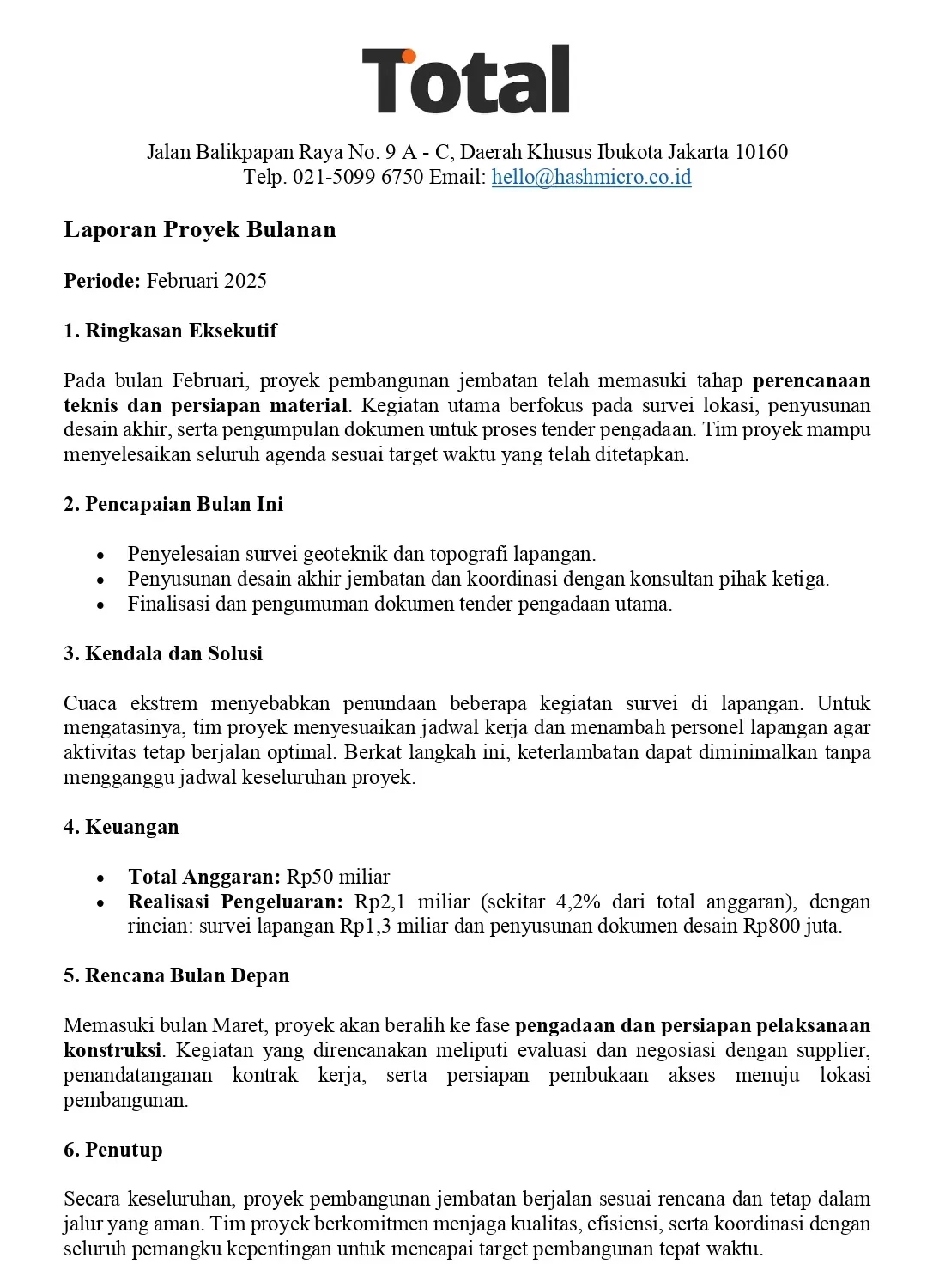

Laporan Proyek Bulanan
Unduh template laporan progres pekerjaan bulanan ini sesuai kebutuhan Anda dengan gratis!

Kesimpulan
Laporan progres proyek memegang peran penting dalam memastikan pelaksanaan proyek konstruksi berjalan sesuai dengan rencana. Melalui laporan ini, perusahaan dapat memantau setiap tahapan pekerjaan, mengidentifikasi potensi masalah lebih awal, serta menjaga keterpaduan informasi antar pihak yang terlibat.
Penyusunan laporan progres yang terstruktur dan tepat waktu membantu manajemen melakukan pengendalian biaya, jadwal, dan sumber daya secara lebih efektif. Dengan informasi yang akurat, keputusan dapat diambil berdasarkan kondisi aktual proyek, bukan sekadar asumsi atau data yang sudah tidak relevan.
Pada akhirnya, laporan progres bukan hanya berfungsi sebagai dokumentasi, tetapi juga sebagai alat strategis untuk menjaga kinerja proyek tetap terkendali dan meminimalkan risiko pembengkakan biaya maupun keterlambatan pelaksanaan.
Pertanyaan tentang Laporan Progres Proyek
Laporan progres adalah dokumen penting yang mencatat kemajuan atau perkembangan suatu proyek atau pekerjaan dalam periode tertentu.
1. Ringkasan proyek: Menjelaskan tujuan proyek, ruang lingkup, dan periode pelaporan.
2. Progres fisik pekerjaan: Persentase penyelesaian tiap item pekerjaan
3. Progres finansial: Rangkuman realisasi anggaran, termasuk rencana vs aktual biaya.
4. Jadwal proyek: Informasi apakah proyek berjalan sesuai timeline, mundur, atau lebih cepat.
5. Masalah dan risiko: Identifikasi hambatan dan risiko yang muncul, serta solusi.
6. Penggunaan sumber daya: Informasi tenaga kerja, bahan, dan material yang digunakan selama periode proyek.
7. Dokumentasi visual: Dokumentasi progres fisik untuk mendukung data laporan.
8. Rencana tindak lanjut: Langkah-langkah selanjutnya, target pekan/bulan depan.
Progres proyek adalah visualisasi perkembangan dan pencapaian pelaksanaan proyek untuk dibandingkan dengan rencana awal.
Laporan kemajuan proyek merupakan dokumen yang menampilkan sejauh mana perkembangan dan pencapaian dalam penyelesaian proyek.
