Keterlambatan dan pembengkakan biaya konstruksi di Indonesia masih signifikan, dengan data Lembaga Pengembangan Jasa Konstruksi yang menunjukkan lebih dari 40% proyek terlambat lebih dari dua bulan. Kurva S hadir sebagai alat visual yang menampilkan hubungan waktu dan biaya sehingga manajer proyek dapat mendeteksi deviasi secara cepat.
Peraturan Lembaga Pengembangan Jasa Konstruksi No. 5 Tahun 2020 mewajibkan pemantauan progres proyek sebagai bagian dari manajemen risiko, dan kurva S memfasilitasi hal ini dengan data yang terukur. Namun, ketika data lapangan tidak terintegrasi, penyusunan kurva S secara manual berisiko memakan waktu dan menimbulkan kesalahan.
<p>
Key Takeaways
Kurva S proyek adalah alat visual yang menggambarkan hubungan waktu dan progres kumulatif untuk mengontrol kinerja pelaksanaan secara terukur.
Interpretasi kurva S berfokus pada analisis garis rencana, aktual, proyeksi, serta deviasi untuk menilai kesehatan proyek.
Kurva S membantu pemantauan progres, pengendalian anggaran, optimalisasi sumber daya, serta pengambilan keputusan berbasis data.
- Jenis-Jenis Kurva S dalam Proyek Konstruksi
- Manfaat Kurva S Proyek dalam Manajemen Proyek
- Penerapan Kurva S dalam Manajemen Proyek
- Tantangan dalam Penggunaan Kurva S
- Contoh Kurva S Proyek dalam Proses Manufaktur
- Cara Membaca dan Menginterpretasi Kurva S untuk Evaluasi Proyek Konstruksi
- Frekuensi dan Waktu Terbaik untuk Update Kurva S Proyek
- Memahami Langkah-Langkah Pembuatan Kurva S untuk Optimalisasi Proyek
- Kesimpulan
<h2>Apa Itu Kurva S Proyek?

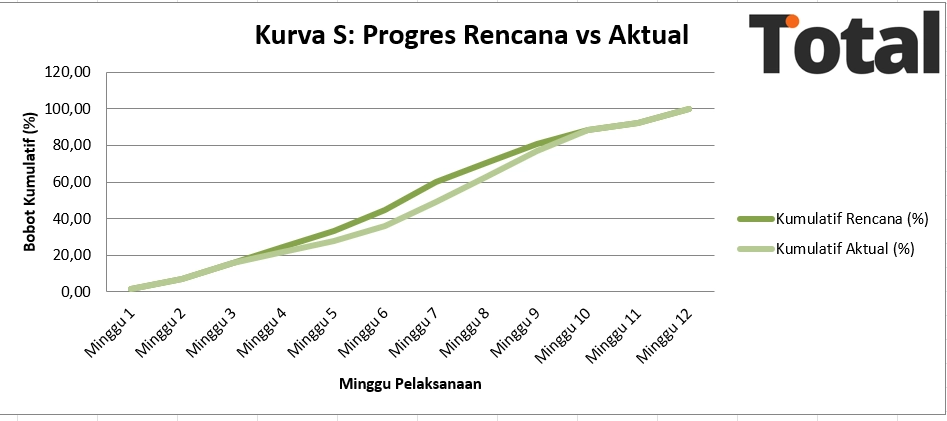

Kurva S proyek adalah representasi grafis yang menunjukkan perkembangan suatu pembangunan dari waktu ke waktu. Grafik ini menggambarkan hubungan antara durasi proyek dan tingkat pencapaian dalam bentuk garis berbentuk huruf “S”.
Bentuk ini mencerminkan tahapan awal yang lambat, percepatan pada tahap tengah, dan perlambatan menjelang penyelesaian proyek. Dalam praktiknya, kurva S membantu dalam beberapa aspek penting, seperti:
- Menganalisis perkembangan proyek secara visual untuk memastikan kesesuaian dengan rencana.
- Mengidentifikasi potensi keterlambatan atau penyimpangan lebih dini agar dapat mengambil tindakan korektif .
- Mengoptimalkan alokasi pengelolaan anggaran proyek, tenaga kerja dan material guna meningkatkan efisiensi proyek.
Jenis-Jenis Kurva S dalam Proyek Konstruksi
Dalam manajemen proyek konstruksi, kurva S memantau progres dan memastikan pembangunan berjalan sesuai rencana. Berikut adalah beberapa jenis kurva S berdasarkan tujuan dan penerapannya:
1. Kurva S berdasarkan keselarasan dengan rencana proyek
Berdasarkan tingkat keselarasan antara rencana dan realisasinya, kurva S dapat dikategorikan menjadi beberapa jenis:
- Kurva S Ideal: Visualisasi proyek yang berjalan sesuai rencana tanpa hambatan. Namun, kondisi ini jarang terjadi dalam praktik karena adanya faktor eksternal yang dapat memengaruhi progres proyek.
- Kurva S Nyata: Menunjukkan kondisi aktual proyek yang sering kali berbeda dari rencana akibat kendala teknis atau keterlambatan.
- Kurva S Deviasi: Menampilkan selisih antara rencana awal dan realisasi proyek. Deviasi positif menunjukkan percepatan, sedangkan deviasi negatif mengindikasikan keterlambatan yang memerlukan tindakan manajerial.
2. Kurva S berdasarkan distribusi pekerjaan
Setiap proyek memiliki pola pengerjaan yang berbeda, tergantung pada kebutuhan sumber daya dan strategi pelaksanaannya. Berikut klasifikasinya:
- Kurva S Depan (Front-Loaded): Sebagian besar pekerjaan dilakukan di awal proyek, biasanya untuk proyek dengan kebutuhan modal besar di awal seperti infrastruktur dasar atau fondasi utama.
- Kurva S Belakang (Back-Loaded): Sebagian besar pekerjaan dilakukan menjelang akhir proyek, sering diterapkan pada proyek dengan tahapan persiapan panjang sebelum pekerjaan utama dimulai.
3. Kurva S berdasarkan jenis parameter yang dipantau
Kurva S juga dapat dikategorikan berdasarkan parameter seperti biaya, tenaga kerja, dan progres fisik.
- Kurva S Biaya: Menunjukkan akumulasi biaya proyek untuk membantu memastikan pengeluaran tetap dalam batas anggaran.
- Kurva S Tenaga Kerja: Menggambarkan jumlah tenaga kerja yang digunakan selama proyek berlangsung, memastikan sumber daya manusia tersedia sesuai kebutuhan.
- Kurva S Kemajuan Fisik: Merepresentasikan volume pekerjaan yang telah diselesaikan dibandingkan dengan total pekerjaan yang direncanakan, memberikan gambaran tingkat penyelesaian proyek.
Manfaat Kurva S Proyek dalam Manajemen Proyek

Kurva S merupakan alat penting dalam manajemen proyek yang digunakan untuk memantau dan mengendalikan berbagai aspek proyek. Berikut adalah beberapa manfaat utama dari penerapan Kurva S:
1. Pemantauan progres
Kurva S memungkinkan manajer proyek untuk melihat perkembangan proyek secara real-time. Dengan visualisasi yang jelas, mereka dapat mengidentifikasi apakah pekerjaan berjalan sesuai rencana pada dokumen resmi pelaksanaan proyek. Jika terjadi keterlambatan, mereka dapat segera mengambil langkah korektif.
2. Mengidentifikasi penyimpangan
Dengan membandingkan kurva aktual dengan kurva perencanaan, penyimpangan dapat terdeteksi lebih awal. Hal ini memungkinkan manajer proyek mengambil tindakan pencegahan sebelum dampaknya membesar. Pendekatan ini menjaga efisiensi dan memastikan proyek tetap sesuai target.
3. Manajemen anggaran
Kurva S membantu dalam mengontrol pengeluaran proyek agar tetap sesuai dengan penetapan anggaran. Dengan sistem aplikasi RAB bangunan, kurva S dapat memantau biaya aktual terhadap rencana; manajer dapat mengidentifikasi potensi pemborosan. Jika terjadi deviasi, strategi penyesuaian dapat segera diterapkan.
4. Mengoptimalkan perencanaan sumber daya
Analisis kurva S juga memberikan data pendukung bagi tim akuntansi perusahaan konstruksi dalam merencanakan distribusi biaya tenaga kerja dan material. Hal ini membantu memastikan bahwa setiap pengeluaran selaras dengan kebutuhan operasional proyek di lapangan.
5. Membantu pengambilan keputusan berbasis data
Kurva S menyediakan data historis dan tren yang dapat dijadikan dasar dalam pengambilan keputusan. Dengan informasi yang akurat, manajer proyek dapat menentukan langkah strategis yang lebih tepat. Hal ini meminimalkan risiko kesalahan dalam perencanaan dan pelaksanaan proyek.
6. Menghindari keterlambatan proyek
Dengan pemantauan progres yang terstruktur, kurva S memungkinkan deteksi dini terhadap potensi keterlambatan. Jika ditemukan penyimpangan, langkah korektif dapat segera diterapkan sebelum dampaknya semakin besar. Hal ini membantu memastikan proyek tetap berjalan sesuai jadwal yang telah direncanakan.
Penerapan kurva S dalam proyek membantu meningkatkan efisiensi, mengurangi risiko, dan memastikan pencapaian target yang optimal. Dengan pemantauan yang lebih terstruktur, proyek dapat diselesaikan tepat waktu dan sesuai anggaran. Hal ini menjadikan kurva S sebagai alat yang esensial dalam manajemen proyek modern.
Penerapan Kurva S dalam Manajemen Proyek
Penggunaan Kurva S luas dalam industri konstruksi, manufaktur, dan pengembangan perangkat lunak sebagai alat pemantauan progres berkala. Dalam proyek pembangunan gedung perkantoran, misalnya, data kumulatif biaya dan volume pekerjaan diplot terhadap waktu sehingga manajer proyek dapat mendeteksi keterlambatan sejak dini.
Dengan informasi tersebut, tindakan korektif seperti penambahan tenaga kerja atau percepatan pengadaan material dapat segera diambil. Visualisasi yang jelas dari kurva S memungkinkan pengambilan keputusan yang tepat waktu, sehingga proyek tetap sesuai jadwal, memenuhi standar sistem informasi pada manajemen gedung, dan tidak melebihi anggaran.
Tantangan dalam Penggunaan Kurva S
Meskipun kurva S merupakan alat penting dalam manajemen proyek, penerapannya sering menghadapi tantangan yang kompleks. Oleh karena itu, Kurva S memerlukan strategi yang tepat agar penggunaannya lebih efektif.
Beberapa tantangan utama yang sering dihadapi dalam penerapan kurva S adalah sebagai berikut:
1. Ketidakakuratan data awal
Data yang tidak lengkap atau tidak akurat dapat menyebabkan penyimpangan besar dalam kurva S. Akibatnya, pemantauan proyek menjadi kurang efektif dan berisiko menimbulkan kesalahan prediksi. Kurva S membutuhkan sistem pengumpulan data yang sistematis serta penggunaan teknologi berbasis digital.
2. Kurangnya keterampilan teknis
Tidak semua manajer proyek memiliki pemahaman yang baik dalam membaca dan menganalisis kurva S. Keterbatasan ini dapat menghambat proses pengambilan keputusan dan evaluasi proyek. Oleh karena itu, perlu adanya pelatihan bagi tim proyek agar mereka dapat menggunakan kurva S dengan optimal.
3. Perubahan proyek yang dinamis
Modifikasi desain, perubahan anggaran, serta kendala eksternal dapat membuat kurva S awal menjadi kurang relevan. Jika tidak diperbarui, kurva ini tidak akan mencerminkan kondisi proyek secara akurat. Dengan bantuan software manufaktur, pembaruan data dapat dilakukan secara otomatis dan real-time untuk menyesuaikan strategi proyek.
4. Keterlambatan dalam pembaruan data
Pembaruan kurva S secara manual memerlukan yang waktu lama dan tidak real-time, Dampaknya menghambat respons terhadap perubahan proyek dan pengambilan keputusan dalam menyelesaikan kendala. Dengan digitalisasi, data dapat diperbarui secara otomatis, meningkatkan akurasi dan efisiensi pengelolaan proyek.
5. Keterbatasan dalam menggambarkan kompleksitas proyek
Kurva S sering kali kurang fleksibel dalam menggambarkan proyek dengan banyak variabel. Tanpa analisis yang lebih mendalam, kurva ini bisa menjadi kurang akurat dalam mencerminkan kondisi proyek. Dengan teknologi analitik dan integrasi data yang lebih luas, kurva S dapat menjadi alat pemantauan yang lebih komprehensif.
Digitalisasi melalui sistem manajemen konstruksi digital membantu perusahaan dalam pemantauan proyek, meningkatkan efisiensi kerja, serta mengurangi risiko keterlambatan dan pembengkakan biaya.
Contoh Kurva S Proyek dalam Proses Manufaktur
Dalam industri manufaktur, kurva S berperan sebagai alat manajemen untuk memantau kemajuan produksi. Kurva ini menggambarkan hubungan antara waktu dan output produksi secara kumulatif.
Dalam konteks manufaktur, Kurva S membantu dalam memantau efisiensi produksi, mengelola sumber daya, dan memastikan proses berjalan sesuai rencana. Penerapan Kurva S memungkinkan perusahaan mengidentifikasi penyimpangan dari target produksi, mengoptimalkan strategi operasional, serta meningkatkan produktivitas.
Berikut adalah contoh Kurva S proyek pada sistem manufaktur dalam setiap tahapnya:
| Tahap | Penjelasan | Hasil Utama |
| Tahap awal (slow start) | Produksi meningkat perlahan karena tim masih beradaptasi dengan sistem, tenaga kerja, dan pengaturan mesin baru. | Output masih terbatas, efisiensi rendah, dan kualitas produk belum sepenuhnya konsisten. |
| Tahap pertumbuhan cepat (rapid growth) | Produksi meningkat secara signifikan saat sistem mulai stabil, tenaga kerja lebih terampil, dan proses menjadi lebih efisien. | Volume produksi naik pesat, penggunaan bahan baku lebih efisien, dan kualitas produk makin seragam. |
| Tahap stabilisasi (plateau) | Produksi mulai mendatar karena kapasitas maksimum tercapai dan fokus beralih ke efisiensi, kualitas, serta inovasi. | Output menjadi stabil, biaya produksi relatif tetap, dan perhatian diarahkan pada pengembangan produk. |
Kurva S ini menunjukkan pola umum yang dapat Anda gunakan untuk memprediksi dan mengelola proses manufaktur untuk memastikan target tercapai secara optimal. Dengan memahami mekanisme kurva S, perusahaan dapat mengambil keputusan strategis untuk meningkatkan produktivitas serta daya saing di industri manufaktur.

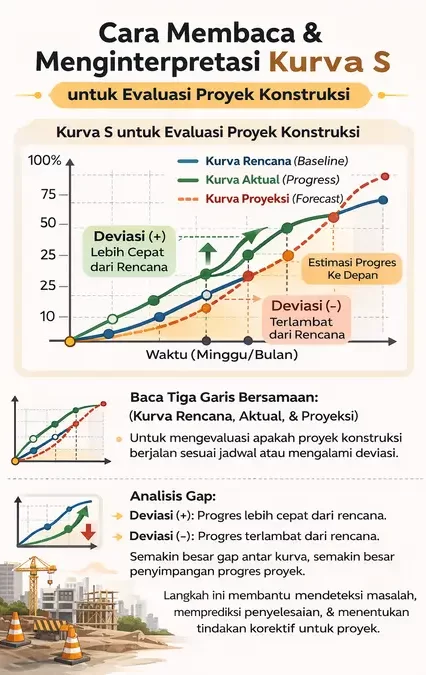

Cara Membaca dan Menginterpretasi Kurva S untuk Evaluasi Proyek Konstruksi

Kemampuan membaca kurva S proyek dalam konstruksi sama pentingnya dengan menyusunnya sejak tahap perencanaan karena grafik ini menjadi dasar evaluasi kinerja waktu dan progres fisik. Berikut ini adalah cara sistematis membaca dan menginterpretasi kurva S proyek konstruksi secara spesifik dan aplikatif:
1. Memahami tiga garis utama dalam kurva S proyek konstruksi
Dalam praktik konstruksi, kurva S proyek umumnya terdiri dari tiga garis utama: kurva rencana, kurva aktual, dan kurva proyeksi. Analisis ketiganya harus dilakukan secara bersamaan untuk mendapatkan gambaran menyeluruh tentang performa waktu dan progres fisik proyek.
- Kurva Rencana (Planned/Baseline): Penyusunan garis acuan awal dari susunan time schedule dan bobot pekerjaan saat kick-off proyek. Bersifat tetap sepanjang pelaksanaan, kecuali ada persetujuan re-baseline secara formal.
- Kurva Aktual (Actual Progress): Mencerminkan progres kumulatif riil berdasarkan data opname mingguan atau laporan site engineer. Menunjukkan kondisi lapangan sebenarnya, termasuk hambatan maupun percepatan pekerjaan.
- Kurva Proyeksi (Forecast/Projected): Estimasi progres ke depan berdasarkan tren aktual terbaru untuk memprediksi potensi keterlambatan atau peluang penyelesaian tepat waktu sebelum tanggal kontrak.
Pengamatan ketiga garis tersebut tidak boleh secara terpisah karena hubungan antargaris inilah yang menunjukkan kondisi sehat atau bermasalahnya proyek.
2. Menginterpretasi gap antara kurva rencana dan aktual
Perbedaan posisi antara kurva rencana dan kurva aktual menunjukkan tingkat deviasi progres proyek. Analisis gap ini menjadi dasar utama dalam evaluasi kinerja pelaksanaan konstruksi.
- Kurva aktual di atas kurva rencana (deviasi positif): Menunjukkan progres lebih cepat dari jadwal akibat faktor seperti efisiensi metode kerja atau kondisi lapangan yang mendukung, namun tetap perlu pengawasan agar mutu dan keselamatan tidak terabaikan.
- Kurva aktual di bawah kurva rencana (deviasi negatif): Mengindikasikan keterlambatan progres yang penyebab umumnya adalah kendala material, cuaca, perubahan desain, atau sumber daya, sehingga memerlukan analisis dan tindakan korektif berbasis data lapangan.
- Kurva aktual berhimpit dengan kurva rencana: Menandakan proyek berjalan sesuai baseline, tetapi tetap harus dipantau karena deviasi dapat muncul sewaktu-waktu terutama pada fase pekerjaan kritis.
Gap vertikal antarkurva: Semakin besar jarak antara kurva rencana dan aktual, semakin tinggi tingkat penyimpangan progres dan urgensi intervensi manajerial.
3. Ambang batas deviasi yang masih dapat ditoleransi
Dalam praktik proyek konstruksi di Indonesia, ambang batas deviasi biasanya ditentukan dalam dokumen kontrak atau prosedur pengendalian internal perusahaan. Batas toleransi ini menjadi acuan kapan proyek dianggap normal, perlu perhatian, atau masuk kategori kritis.
- Deviasi 0–5% (Zona Normal): Masih dalam batas toleransi wajar dan umumnya cukup dipantau melalui rapat koordinasi rutin tanpa memerlukan tindakan korektif khusus.
- Deviasi 5–10% (Warning Zone): Memerlukan analisis penyebab yang lebih mendalam serta penyusunan rencana percepatan untuk mencegah keterlambatan semakin melebar.
- Deviasi >10% (Zona Kritis): Menunjukkan kondisi serius yang membutuhkan eskalasi manajerial seperti penambahan sumber daya, lembur, atau penjadwalan ulang proyek secara menyeluruh.
Angka-angka tersebut bersifat umum dan dapat berbeda tergantung pada skala proyek. Proyek infrastruktur besar seperti jalan tol atau bendungan biasanya memiliki toleransi berbeda dibandingkan dengan proyek gedung bertingkat.
4. Membaca pola kurva S untuk mendeteksi masalah spesifik
Selain melihat posisi garis, pola pergerakan kurva aktual juga memberikan sinyal penting mengenai kondisi lapangan. Pola tertentu sering kali menjadi indikator awal adanya masalah struktural dalam pelaksanaan proyek.
- Kurva Aktual Mendatar (Flat): Menunjukkan progres sangat minim atau terhenti dalam periode tertentu, biasanya akibat kendala material, cuaca ekstrem, atau menunggu persetujuan desain.
- Kurva Aktual Naik Tajam: Mengindikasikan percepatan signifikan atau crash program yang perlu evaluasi dampaknya terhadap biaya dan keselamatan kerja.
- Gap yang Terus Melebar: Menandakan masalah bersifat sistemik karena deviasi semakin besar dari waktu ke waktu sehingga memerlukan evaluasi menyeluruh.
- Gap yang Mulai Menyempit: Menggambarkan tindakan korektif mulai efektif, namun tetap perlu dipantau agar tren perbaikan berkelanjutan.
5. Indikator kapan proyek memerlukan tindakan eskalasi
Ketika deviasi negatif terjadi secara konsisten selama beberapa minggu, gap melampaui batas kritis kontrak, atau proyeksi penyelesaian melewati kesepakatan tanggal proyek, proyek akan memerlukan tindakan eskalasi. Kondisi tersebut menandakan masalah struktural yang pengendalian rutin pun tidak bisa menyelesaikannya.
Ketidakseimbangan antara progres fisik dan penyerapan anggaran juga menjadi indikator serius adanya inefisiensi pelaksanaan. Dalam situasi ini dapat terlaksana langkah seperti revisi jadwal, surat peringatan, hingga penerapan denda keterlambatan sesuai kontrak.
Frekuensi dan Waktu Terbaik untuk Update Kurva S Proyek
Kurva S proyek dalam konstruksi hanya efektif jika diperbarui secara konsisten dan pada waktu yang tepat. Frekuensi dan momen pembaruan perlu penyesuaian dengan skala, fase, serta tingkat risiko proyek agar fungsi pengendalian tetap relevan.
1. Update mingguan pada fase kritis dan proyek berdurasi pendek
Pada proyek berdurasi di bawah 12 bulan atau yang memasuki fase pekerjaan kritis seperti struktur dan finishing, update mingguan menjadi standar karena progres berubah cepat. Pembaruan umumnya dilakukan di akhir minggu kerja agar hasilnya dapat langsung digunakan dalam rapat evaluasi awal minggu berikutnya.
2. Update dua mingguan untuk proyek skala besar dan kondisi stabil
Proyek berdurasi panjang dengan kondisi relatif stabil sering menerapkan pembaruan dua mingguan untuk memberi waktu pengumpulan data dari berbagai pihak. Update biasanya dilakukan menjelang rapat koordinasi rutin sehingga analisis yang dibahas mencerminkan kondisi terbaru di lapangan.
3. Update bulanan pada fase awal, akhir, atau pelaporan resmi
Pada tahap mobilisasi awal atau menjelang penyelesaian dengan sisa pekerjaan minor, penilaian pembaruan bulanan umumnya cukup memadai. Waktu update biasanya diselaraskan dengan jadwal pelaporan resmi kepada pemilik proyek atau setelah pencapaian milestone penting.
Memahami Langkah-Langkah Pembuatan Kurva S untuk Optimalisasi Proyek
Dalam manajemen proyek, keberhasilan suatu proyek sangat bergantung pada perencanaan yang matang. Salah satu alat untuk mengukur dan memantau progres proyek adalah kurva S. Untuk memastikan efektivitas dan keakuratan kurva S.
Berikut adalah cara membuat Kurva S yang sistematis untuk proyek konstruksi maupun industri lainnya.
1. Menentukan jadwal proyek secara detail
Langkah pertama dalam menyusun Kurva S adalah menetapkan jadwal secara rinci. Jadwal ini mencakup tahapan utama proyek, termasuk estimasi waktu mulai dan selesai untuk setiap fase.
Dengan jadwal yang jelas, proyek dapat dipantau dengan lebih baik. Manajer proyek juga lebih mudah mengidentifikasi potensi hambatan yang mungkin terjadi selama proses pengerjaan. Penentuan jadwal yang terstruktur membantu dalam menyusun strategi mitigasi risiko jika terjadi kendala.
2. Identifikasi aktivitas utama dan estimasi waktu penyelesaiannya
Setelah menentukan jadwal proyek, langkah berikutnya adalah mengidentifikasi aktivitas utama yang harus dilakukan. Aktivitas-aktivitas ini harus dipecah menjadi bagian yang lebih kecil agar memudahkan proses pemantauan.
Perlakuan estimasi waktu untuk setiap aktivitas harus cermat agar dapat mencerminkan realita di lapangan. Dengan perhitungan waktu yang akurat, proyek dapat berjalan lebih efisien dan menghindari keterlambatan yang tidak perlu.
3. Alokasikan sumber daya dan biaya untuk setiap aktivitas
Setiap aktivitas dalam proyek memerlukan sumber daya yang berbeda, mulai dari tenaga kerja, bahan material, hingga alat dan mesin. Oleh karena itu, sangat penting untuk melakukan alokasi sumber daya dan biaya secara optimal.
Perencanaan yang baik dalam hal alokasi sumber daya akan membantu proyek berjalan dengan lancar. Kesalahan dalam perencanaan dapat menyebabkan pemborosan atau keterlambatan yang dapat berdampak besar pada keseluruhan proyek.
4. Buat grafik kumulatif yang menggambarkan progres proyek
Setelah data terkait aktivitas, waktu, dan sumber daya terkumpul, langkah selanjutnya adalah membuat grafik Kurva S. Grafik ini akan menunjukkan progres proyek secara kumulatif, sehingga memudahkan pemantauan dan evaluasi.
Kurva S yang benar akan membantu seorang manajer dalam pengambilan keputusan. Jika terjadi penyimpangan dari rencana awal, manajer proyek dapat segera melakukan tindakan korektif untuk memastikan proyek tetap berjalan sesuai target.
5. Memantau dan memperbarui kurva S secara berkala
Manajemen proyek yang baik tidak hanya berhenti pada pembuatan kurva S, tetapi juga pada pemantauan dan pembaruannya secara berkala. Kondisi lapangan sering kali berubah, sehingga perlu penyesuaian kurva S agar tetap relevan.
Pemantauan rutin akan membantu dalam mendeteksi masalah lebih awal dan memungkinkan manajer proyek untuk melakukan penyesuaian. Dengan cara ini, proyek dapat berjalan lebih efisien sesuai dengan target.
Sebelum menyusun kurva S, pastikan timeline project sudah terdefinisi dengan jelas sebagai acuan distribusi bobot pekerjaan per periode.
Kesimpulan
Kurva S proyek merupakan instrumen fundamental dalam pengendalian waktu, biaya, dan progres fisik pada proyek konstruksi maupun industri lainnya. Dengan visualisasi yang terstruktur, manajemen dapat mengidentifikasi deviasi, mengevaluasi kinerja, serta menentukan langkah korektif secara objektif dan berbasis data.
Efektivitas kurva S ditentukan oleh akurasi baseline, validitas data progres, dan konsistensi pembaruan. Jika terintegrasi dengan pengendalian waktu dan biaya, kurva S mampu mendeteksi deviasi dini serta menjaga proyek tetap sesuai jadwal dan anggaran.
Pertanyaan Seputar Kurva S Proyek
Tujuannya adalah untuk memantau progres proyek, mengidentifikasi penyimpangan dari rencana awal, serta membantu pengambilan keputusan yang lebih akurat.
Kurva S memberikan data visual mengenai progres proyek, sehingga manajer proyek dapat segera mengambil tindakan korektif jika terjadi keterlambatan atau penyimpangan.
Kurva S dibaca dengan membandingkan garis aktual dengan garis perencanaan. Caranya, perhatikan sumbu horizontal (waktu) dan sumbu vertikal (kemajuan proyek) pada kurva S. Jika kurva mengalami deviasi dari rencana awal, maka perlu adanya evaluasi untuk mengidentifikasi penyebab keterlambatan dan menentukan langkah perbaikan.
Bobot kurva S dihitung dengan membagi nilai setiap pekerjaan dengan total nilai proyek, lalu mengalikannya dengan 100% untuk mendapatkan persentase bobot. Setelah itu, bobot tiap pekerjaan dimasukkan ke jadwal proyek agar terbentuk kurva progres kumulatif dari awal hingga akhir.
Kurva S rencana menunjukkan progres pekerjaan berdasarkan jadwal dan estimasi bobot sebelum proyek dimulai sebagai acuan pelaksanaan. Sementara itu, kurva S aktual menunjukkan progres nyata di lapangan untuk melihat apakah proyek berjalan sesuai rencana, terlambat, atau lebih cepat.
