RAB bangunan memegang peran penting sejak tahap awal karena menjadi acuan utama untuk memperkirakan total biaya pekerjaan. Jika perhitungannya meleset, proyek bisa menghadapi keterlambatan, pembengkakan anggaran, hingga penyesuaian spesifikasi yang mengganggu pelaksanaan di lapangan.
Penyusunan RAB bangunan umumnya mengacu pada analisis harga satuan pekerjaan, harga material, dan upah tenaga kerja sesuai wilayah proyek. Dengan dasar perhitungan yang jelas, estimasi biaya menjadi lebih masuk akal dan lebih mudah dipertanggungjawabkan kepada pihak terkait.
Lebih dari sekadar dokumen perencanaan, RAB bangunan juga berfungsi sebagai alat kontrol biaya selama proyek berlangsung. Karena itulah, penyusunan RAB yang sistematis membantu perusahaan memantau pengeluaran secara objektif dan menjaga kondisi keuangan proyek tetap stabil hingga pekerjaan selesai.
Key Takeaways
RAB bangunan adalah dokumen perencanaan biaya yang merinci seluruh kebutuhan proyek konstruksi sebagai dasar estimasi, komunikasi, dan penetapan anggaran.
Rancangan anggaran ini berfungsi sebagai panduan perencanaan keuangan, alat pengendalian biaya, dasar pengambilan keputusan, serta acuan kontrak dan pembayaran proyek.
Penyusunannya memerlukan komponen utama seperti uraian pekerjaan, volume, harga satuan, material, upah tenaga kerja, peralatan, dan total biaya keseluruhan.
Apa itu RAB Bangunan?
Rencana Anggaran Biaya (RAB) bangunan adalah dokumen yang memuat estimasi biaya proyek konstruksi, mulai dari material, tenaga kerja, peralatan, hingga biaya tambahan. Selain sebagai pedoman keuangan, RAB juga menjadi alat komunikasi antara pemilik proyek, kontraktor, dan pihak terkait.
Penyusunan RAB biasanya dilakukan oleh estimator atau konsultan berdasarkan spesifikasi teknis dan desain. Dokumen ini membantu menghitung detail biaya sekaligus menentukan harga penawaran, sehingga anggaran proyek dapat direncanakan lebih tepat dan efisien.
Manfaat Racangan Anggaran Proyek
Rencana Anggaran Biaya (RAB) bangunan berperan penting dalam perencanaan dan pengelolaan proyek. Dokumen ini membantu menentukan total biaya sekaligus mengontrol setiap pengeluaran, sehingga transparansi laporan keuangan proyek konstruksi dapat terjaga maksimal.
1. Estimasi biaya yang akurat
RAB membantu menghitung total biaya proyek dengan rinci, mencakup harga material, upah tenaga kerja, serta biaya operasional. Misalnya, dalam pembangunan rumah, RAB dapat memperkirakan jumlah semen dan bata yang dibutuhkan untuk menghindari pembelian berlebih.
2. Efisiensi dalam pengelolaan sumber daya
Dengan perencanaan biaya yang jelas, sumber daya seperti material dan tenaga kerja dapat dialokasikan secara optimal. Contohnya, kontraktor dapat mengatur jadwal pengiriman bahan sesuai kebutuhan konstruksi agar tidak terjadi penumpukan atau kekurangan stok.
3. Dasar dalam pengambilan keputusan
Keputusan terkait pemilihan bahan bangunan atau metode konstruksi dapat dibuat dengan mempertimbangkan anggaran dalam RAB. Misalnya, pemilik proyek dapat memilih antara lantai marmer dan keramik berdasarkan analisis biaya dan ketahanan material.
4. Transparansi dan akuntabilitas
RAB memberikan gambaran jelas mengenai distribusi dana proyek, sehingga semua pihak dapat memantau pengeluaran. Contohnya, dalam proyek renovasi gedung perkantoran, investor dapat mengecek apakah anggaran digunakan sesuai rencana tanpa ada mark-up harga.
5. Evaluasi dan kontrol proyek
RAB memungkinkan pemantauan biaya secara berkala untuk memastikan proyek tetap sesuai anggaran. Misalnya, jika ada kenaikan harga material, tim manajemen dapat menyesuaikan pengeluaran di bagian lain untuk menghindari defisit anggaran.
Komponen dalam Menyusun Perencanaan Biaya Bangunan

Dalam menyusun Rencana Anggaran Biaya (RAB), terdapat beberapa komponen penting yang harus diperhatikan agar perhitungan anggaran lebih akurat dan sesuai dengan kebutuhan proyek. Berikut adalah komponen-komponen utama dalam penyusunan RAB:
1. Uraian pekerjaan
Uraian pekerjaan berisi daftar aktivitas dalam proyek konstruksi, mulai dari pembersihan lahan, penggalian, pekerjaan struktur, arsitektural, mekanikal, elektrikal, hingga finishing. Setiap tahap perlu dijelaskan secara rinci agar tidak ada yang terlewat dalam perhitungan anggaran.
2. Volume pekerjaan
Volume pekerjaan adalah pengukuran kuantitatif tiap bagian konstruksi berdasarkan gambar kerja dan spesifikasi teknis. Contohnya luas lantai, panjang pondasi, atau jumlah bahan bangunan. Perhitungan yang tepat penting karena berpengaruh langsung pada estimasi biaya proyek.
3. Harga satuan pekerjaan
Harga satuan pekerjaan adalah biaya per unit dari tiap item proyek, meliputi material, tenaga kerja, dan peralatan. Nilainya biasanya diperoleh dari survei pasar atau referensi harga standar. Dengan harga satuan, total biaya tiap pekerjaan dapat dihitung lebih akurat.
4. Material atau bahan bangunan
Material merupakan komponen utama yang harus diperhitungkan dalam RAB. Daftar bahan meliputi jenis, kualitas, dan jumlah yang dibutuhkan, seperti semen, pasir, batu bata, besi, kayu, hingga cat. Harganya perlu diperbarui secara berkala agar estimasi biaya tetap relevan.
5. Biaya upah tenaga kerja
Biaya tenaga kerja adalah anggaran untuk membayar pekerja sesuai jenis pekerjaan dan durasi proyek, baik harian, mingguan, maupun borongan. Besarannya dipengaruhi oleh jumlah tenaga kerja serta tingkat keahlian yang dibutuhkan.
6. Alat dan peralatan konstruksi
Penggunaan alat konstruksi seperti mixer beton, crane, atau alat pemadat tanah harus diperhitungkan dalam biaya. Jika disewa, masukkan biaya sewa per jam atau per hari, sedangkan jika dibeli, perhitungkan juga biaya penyusutannya.
7. Total biaya keseluruhan
Setelah semua komponen dihitung, langkah terakhir adalah menjumlahkannya untuk memperoleh total anggaran proyek. Angka ini mencakup seluruh biaya, termasuk pajak, keuntungan kontraktor, serta biaya tak terduga.
Rumus Menghitung RAB Proyek
Sebelum menyusun anggaran proyek secara rinci, penting bagi perusahaan untuk memahami rumus menghitung RAB proyek agar setiap volume pekerjaan, harga satuan, dan komponen biaya lain dapat dihitung secara lebih terstruktur, sehingga penyusunan anggaran menjadi lebih akurat, terkontrol, dan sesuai dengan kebutuhan pelaksanaan proyek.
Rumus RAB keseluruhan

Rumus RAB digunakan untuk menghitung total anggaran dari seluruh pekerjaan dalam satu proyek. Perhitungan dilakukan dengan mengalikan volume pekerjaan dengan harga satuan pada setiap item. Setelah itu, semua hasil perhitungan dijumlahkan dengan biaya tambahan lainnya untuk memperoleh total biaya proyek.
Contoh: Proyek dengan HSP = Rp100.000/m² dan volume = 200 m² sebelum disertakan dengan biaya tambahannya memiliki RAB sebesar Rp20.000.000.
Harga satuan pekerjaan

Rumus harga satuan pekerjaan digunakan untuk menghitung biaya per unit dari satu jenis pekerjaan. Nilainya berasal dari penjumlahan biaya material, tenaga kerja, dan penggunaan alat. Hasil perhitungan ini menjadi dasar penting dalam penyusunan RAB proyek.
Contoh: Salah satu komponen Biaya Material dapat mengandung semen 6 kg berharga Rp2.000/kg hasil akhirnya menjadi Rp12.000, total Biaya Material lalu dapat ditotalkan bersama dengan biaya tenaga kerja dan biaya alat. Jadi, sebagai contoh, biaya material dapat bernilai Rp30.000, biaya tenaga kerja dapat bernilai Rp40.000, biaya alat dapat bernilai Rp30.000.
Rp 30.000 + Rp 40.000 + Rp 30.000 = Rp 100.000
Cara Menghitung Rancangan Anggaran Proyek

Memahami setiap langkah ini akan membantu Anda membuat RAB yang akurat dan komprehensif, sehingga meminimalkan risiko kekurangan atau kelebihan biaya. Berikut adalah langkah-langkah dalam menghitung RAB bangunan.
1. Mengidentifikasi pekerjaan yang akan dilakukan
Langkah pertama dalam menghitung RAB bangunan adalah mengidentifikasi seluruh pekerjaan yang akan dilakukan dalam proyek. Ini melibatkan pembuatan daftar lengkap dari semua tahap konstruksi, mulai dari pekerjaan persiapan hingga finishing. Biasanya informasi ini terdapat di laporan bulanan proyek untuk setiap periode.
Setiap pekerjaan harus diuraikan secara rinci, termasuk pekerjaan tanah, fondasi, struktur, atap, instalasi listrik, pipa, dinding, lantai, dan finishing interior dan eksterior.
2. Menghitung volume pekerjaan
Langkah kedua adalah menghitung volume pekerjaan untuk tiap item yang sudah diidentifikasi. Pengukuran biasanya menggunakan satuan m³, m², atau m. Contohnya, pada pekerjaan fondasi, volume beton dihitung dari perkalian panjang, lebar, dan tinggi fondasi.
Menghitung volume pekerjaan dengan akurat sangat penting untuk menentukan jumlah material yang diperlukan. Gunakan blueprint atau gambar teknis sebagai acuan untuk mendapatkan ukuran yang tepat.
3. Menentukan harga material dan tenaga kerja
Setelah menghitung volume pekerjaan, langkah berikutnya adalah menentukan harga material dan tenaga kerja yang dibutuhkan. Untuk material, lakukan riset pasar untuk mengetahui harga terkini dari bahan-bahan yang akan digunakan.
Untuk tenaga kerja, hitung jumlah pekerja yang diperlukan untuk setiap jenis pekerjaan dan waktu yang dibutuhkan untuk menyelesaikannya. Setiap jenis pekerjaan memiliki standar upah yang berbeda, tergantung pada tingkat kesulitan dan keterampilan yang diperlukan.
4. Menghitung biaya langsung dan tidak Langsung
Langkah berikutnya adalah menghitung biaya langsung dan tidak langsung. Biaya langsung mencakup semua biaya yang berhubungan langsung dengan pelaksanaan proyek, seperti biaya material, tenaga kerja, dan peralatan.
Gunakan volume pekerjaan dan harga yang telah ditentukan untuk menghitung total biaya material dan tenaga kerja. Misalnya, jika volume pekerjaan dinding adalah 100 m² dan harga per meter persegi adalah Rp 100.000, maka total biaya untuk pekerjaan dinding adalah Rp 10.000.000.
5. Membuat rincian RAB
Setelah menghitung semua komponen biaya, langkah terakhir adalah membuat rincian RAB. Susun rincian biaya dalam format yang rapi dan mudah dipahami, mencakup deskripsi pekerjaan, volume, harga satuan, dan total biaya. Kelompokkan biaya berdasarkan kategori pekerjaan
Pastikan untuk mencantumkan semua komponen biaya, baik langsung maupun tidak langsung, sehingga pemilik proyek memiliki gambaran yang lengkap mengenai anggaran yang dibutuhkan.
Selain itu, tambahkan cadangan biaya atau contingency fund untuk mengantisipasi biaya tak terduga yang mungkin muncul selama pelaksanaan proyek. Cadangan biaya biasanya berkisar antara 5-10% dari total anggaran.
Jika RAB dipakai sebagai dasar estimasi awal, pembahasan RAB vs RAP dalam proyek konstruksi membantu memetakan dokumen mana yang dipakai untuk kontrol biaya saat proyek berjalan.
Sebagai contoh, Sebuah kontraktor di Surabaya mengerjakan proyek ruko 2 lantai seluas 300 m² dan menghitung rancangan anggaran proyek dengan cara menjabarkan pekerjaan, menghitung volume dari gambar kerja, lalu mengalikan volume dengan harga satuan (material, upah, dan alat). Setelah total biaya langsung didapat, tim menambahkan overhead serta margin 10% agar anggaran realistis dan siap diajukan ke klien.
Contoh dan Template RAB Bangunan
RAB (Rencana Anggaran Biaya) adalah elemen penting dalam perencanaan proyek bangunan.Misalnya, dalam skenario pembangunan Gedung Kantor ABC, RAB memberikan gambaran jelas tentang berbagai jenis pekerjaan yang perlu dilakukan serta biaya yang terkait. Berikut adalah contoh RAB konstruksi bangunan untuk proyek tersebut.

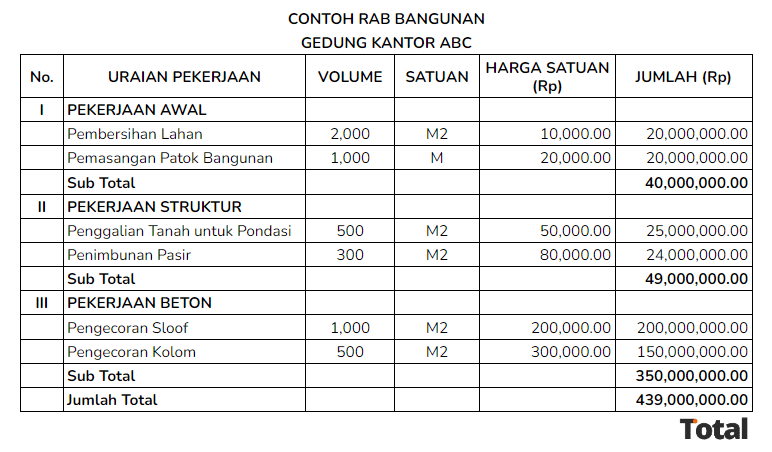

Contoh RAB Bangunan
Unduh dan langsung gunakan sesuai format yang Anda butuhkan.
Jika perusahaan ingin mempercepat penyusunan anggaran dan mengurangi revisi manual, lihat software RAB kontraktor terbaik untuk membandingkan opsi berdasarkan kebutuhan proyek
Kesimpulan
RAB (Rencana Anggaran Biaya) memegang peran krusial dalam setiap proyek bangunan. Dengan RAB yang tepat dan terperinci, Anda dapat merencanakan dan mengelola anggaran proyek secara efektif, menghindari pembengkakan biaya, dan memastikan proyek berjalan sesuai rencana.
Tanpa RAB atau dengan RAB yang tidak akurat, risiko seperti kekurangan dana, penundaan proyek, dan konflik antara pihak-pihak terkait sangat mungkin terjadi. Hal ini dapat mengakibatkan kerugian finansial dan reputasi yang signifikan. Referensi contoh RAB konstruksi yang andal dapat membantu memitigasi risiko-risiko tersebut secara efektif.
Pertanyaan Seputar RAB Bangunan
Langkah-langkahnya dimulai dengan menentukan desain dan spesifikasi bangunan, melakukan survei harga material dan tenaga kerja, menghitung volume pekerjaan berdasarkan gambar kerja, menetapkan harga satuan, dan menjumlahkan total biaya yang dibutuhkan untuk proyek.
RAB dihitung dengan mengalikan volume pekerjaan dengan harga satuan untuk setiap komponen, baik material maupun tenaga kerja. Setelah itu, semua biaya dijumlahkan untuk mendapatkan total anggaran proyek, termasuk biaya tambahan seperti pajak atau keuntungan kontraktor.
RAB mencakup daftar pekerjaan konstruksi, volume atau jumlah pekerjaan, harga satuan material dan tenaga kerja, total biaya per item pekerjaan, serta rekapitulasi anggaran keseluruhan yang mencakup biaya tidak langsung jika diperlukan.
RAB biasanya dibuat oleh arsitek, insinyur sipil, atau kontraktor yang memiliki pengalaman dalam perencanaan biaya proyek. Untuk proyek besar, tim estimasi biaya atau konsultan juga bisa terlibat dalam penyusunannya.
Unsur penting dalam RAB mencakup rincian jenis pekerjaan, spesifikasi material yang digunakan, harga satuan untuk setiap item, biaya tenaga kerja, durasi pengerjaan, serta total anggaran proyek yang mencerminkan perkiraan biaya secara menyeluruh.
